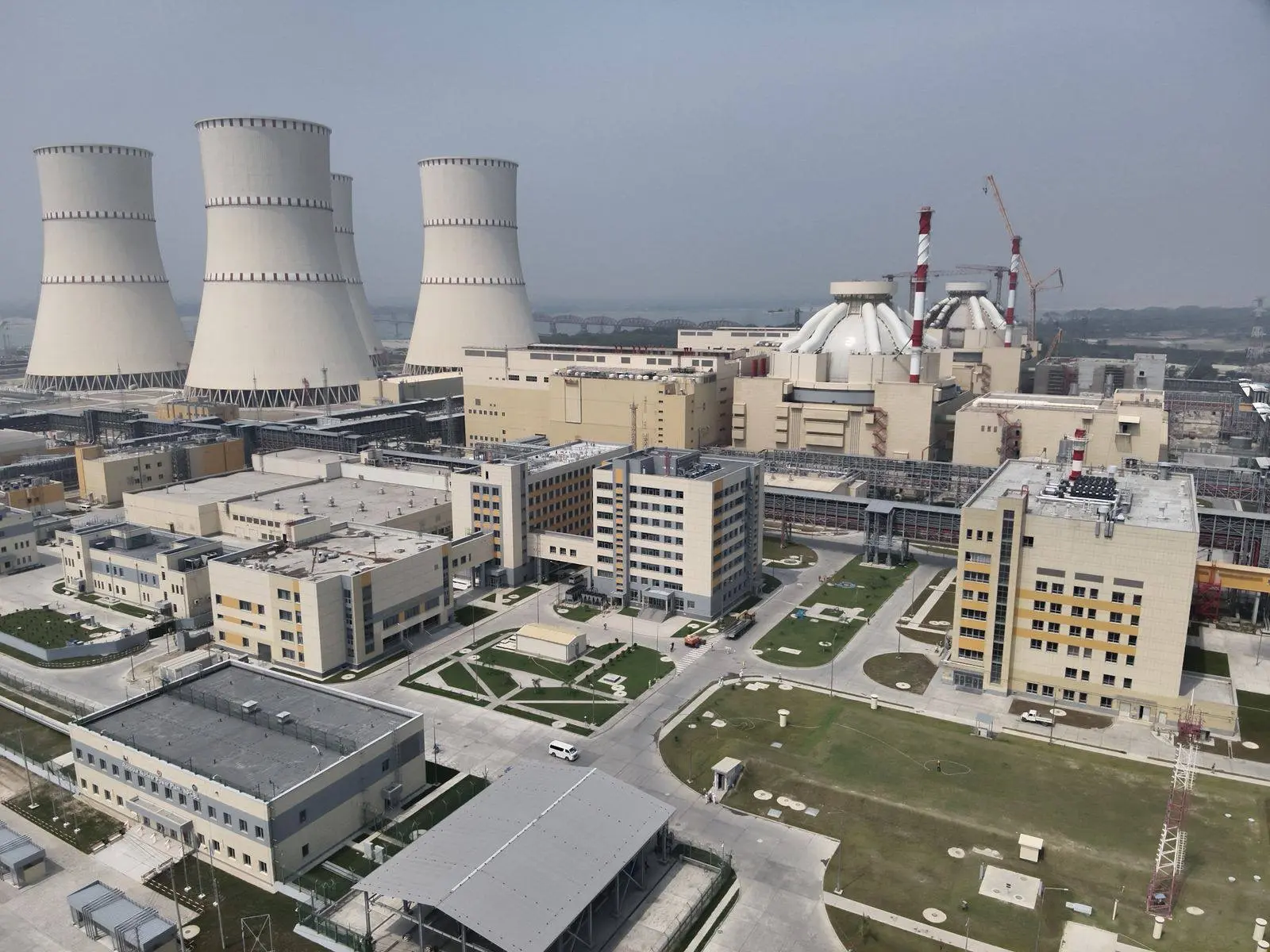

На первом энергоблоке АЭС «Руппур» (Бангладеш) борные промывки завершены в рекордное время Борные промывки трубопроводов систем первого контура реакто…
Борные промывки трубопроводов систем первого контура реакторной установки — один из ключевых этапов подготовки к физическому пуску. Работы выполнены в рекордно короткие сроки — за 81 час.
Ранее на энергоблоке был выполнен комплекс работ по ревизии оборудования, включая вскрытие и обследование основных технологических узлов, контроль состояния металла корпуса реактора, парогенераторов и трубопроводов, а также проверку систем безопасности. Кроме того, выполнена выгрузка имитаторов тепловыделяющих сборок, проведена диагностика внутрикорпусных устройств и систем контроля.
