На стройплощадке быстрого исследовательского реактора МБИР завершен очередной этап монтажа технологического оборудования

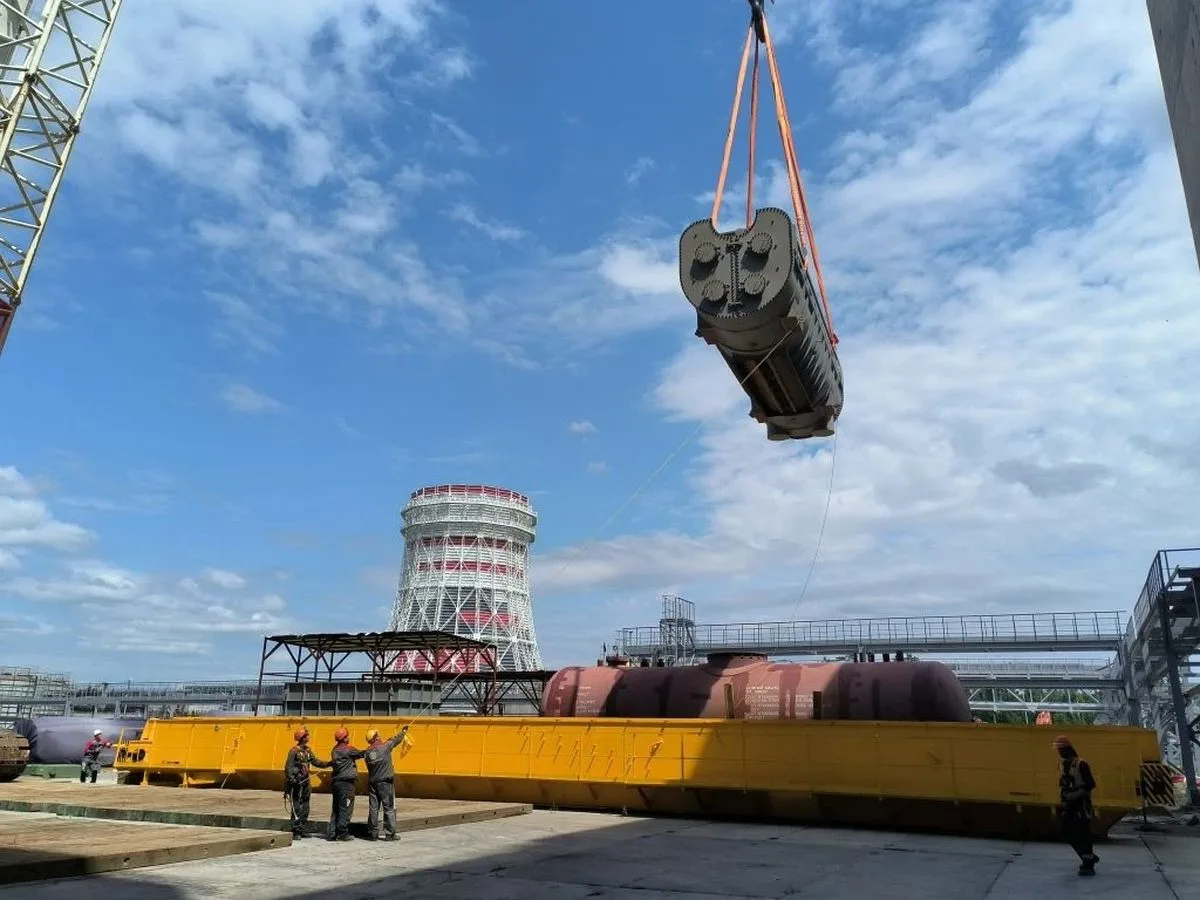

Специалисты выполнили монтаж воздушного теплообменника второй петли системы аварийного отвода тепла (САОТ). Оборудование массой 12 тонн и высотой более 5,5 метров будет обеспечивать теплоотвод от натриевого контура САОТ.
На площадке пристанционного узла системы выдачи мощности реакторной установки МБИР в проектное положение установлен силовой трансформатор.
Продолжаются монтажные работы и в турбинном блоке. На верхний разъем конденсатора смонтирован переходной патрубок, который соединяет выхлопную часть корпуса турбины с конденсатором. Также завершена установка ключевых элементов мостового крана: пролетных балок и грузовой тележки.
