На первом блоке Смоленской АЭС с опережением срока завершили капитальный ремонт с модернизацией Ключевым событием ремон

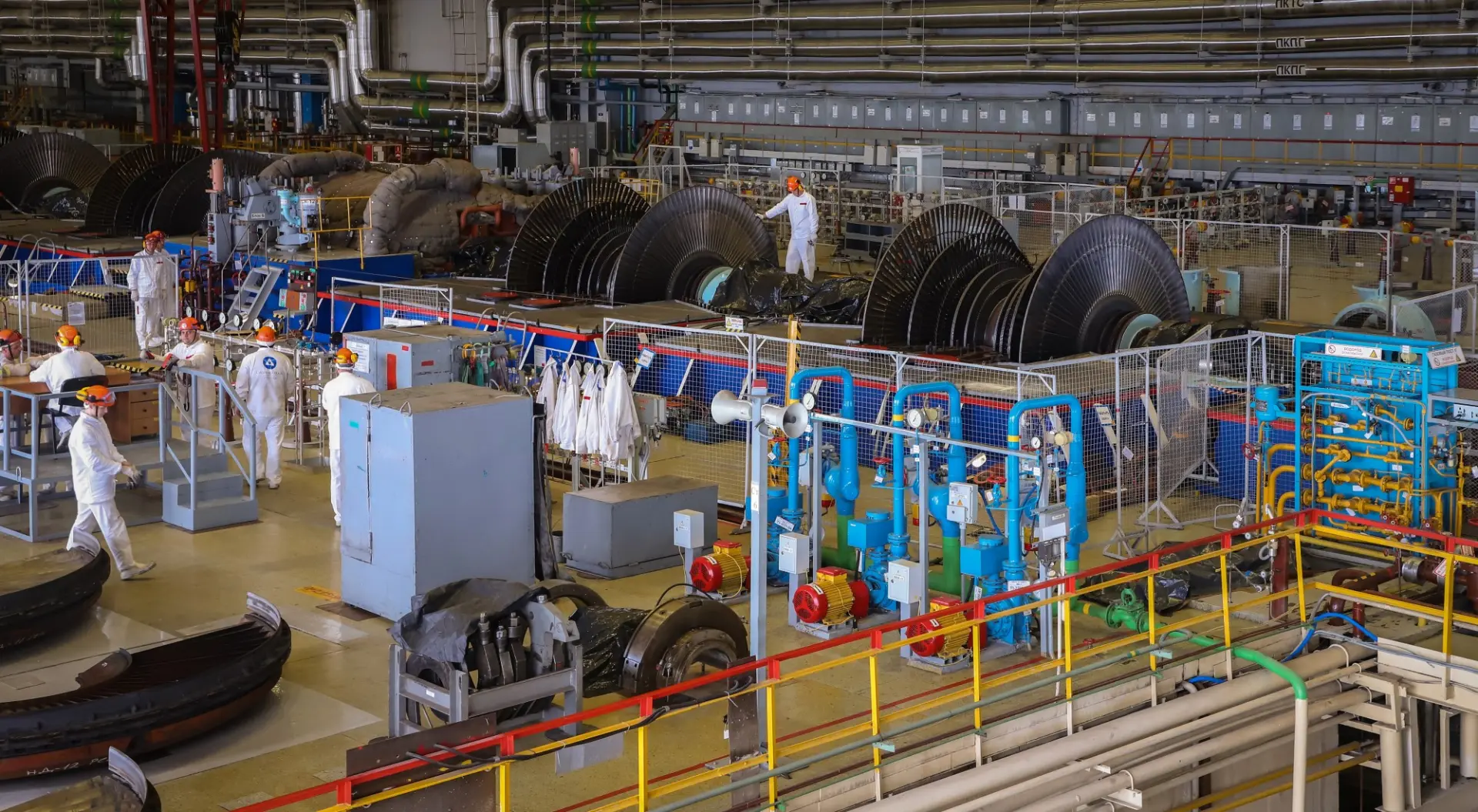

Ключевым событием ремонтной кампании в реакторном отделении стал четвертый этап работ по управлению ресурсными характеристиками активной зоны реактора. Эти работы необходимы для продления срока службы графитовой кладки. С помощью роботов и специальной оснастки восстановлен ресурс 195 ячеек технологических каналов. Кроме того, заменены 26 каналов системы управления и защиты.
«Досрочное включение энергоблока в сеть увеличило время полезной генерации и дало стране дополнительно более 50 млн кВт часов электроэнергии. Отмечу, что в первом полугодии за счет оптимизации ремонтов атомная станция дополнительно выработала 113 млн кВт часов электроэнергии», - подчеркнул и.о. директора Смоленской АЭС Алексей Лещенко.
