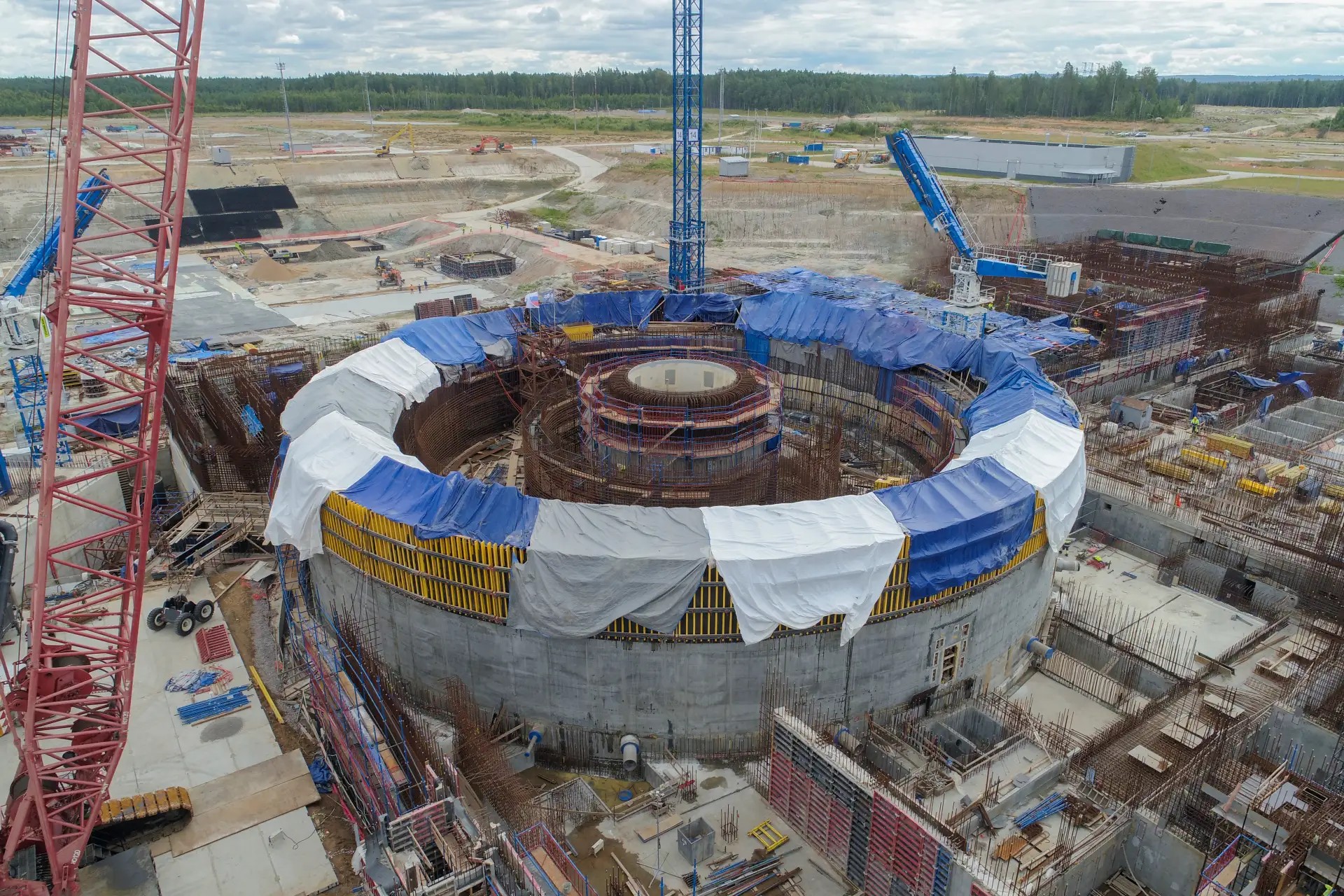

На стройплощадке четвертого блока Ленинградской АЭС-2 завершено устройство кольцевого коридора здания реактора Это один
Это один из элементов системы предварительного напряжения внутренней защитной оболочки здания реактора. Для создания кольцевого коридора потребовалось почти 1,5 тысячи тонн арматуры, более 3-х тысяч кубометров бетона и несколько месяцев работы.
Первый ярус внутренней защитной оболочки планируют установить на штатное место с опережением графика почти на месяц. Его стальные элементы уже собраны и сварены между собой. Качество изготовления строительной конструкции подтверждено. Сейчас ярус ожидает своего старта на стапеле рядом со зданием реактора.
