Подготовка к отопительному сезону в Таганроге
➡️ Ул. Заводская, 1

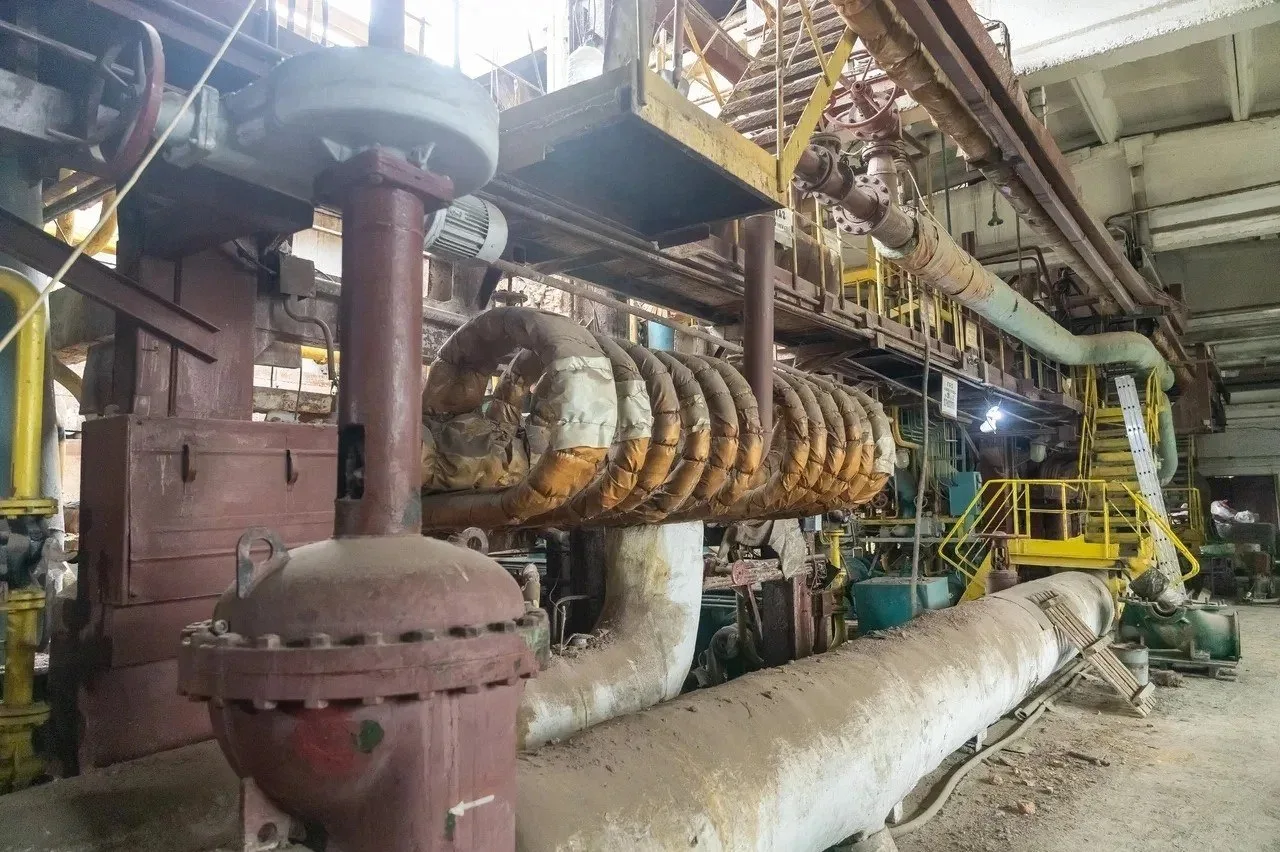

✅завершены монтажные работы по установке нового котельного оборудования
✅выполняется обмуровка котельного оборудования.
Также по инвестиционной программе проводится реконструкция котла ПТВМ-50 - до 1 октября 2026 года.
➡️ Ул. Химическая, 11
✅Изготавливаются запасные части котла.
Планируемый срок завершения работ — до 25 июня 2026.
Тепловые сети: аварийные участки

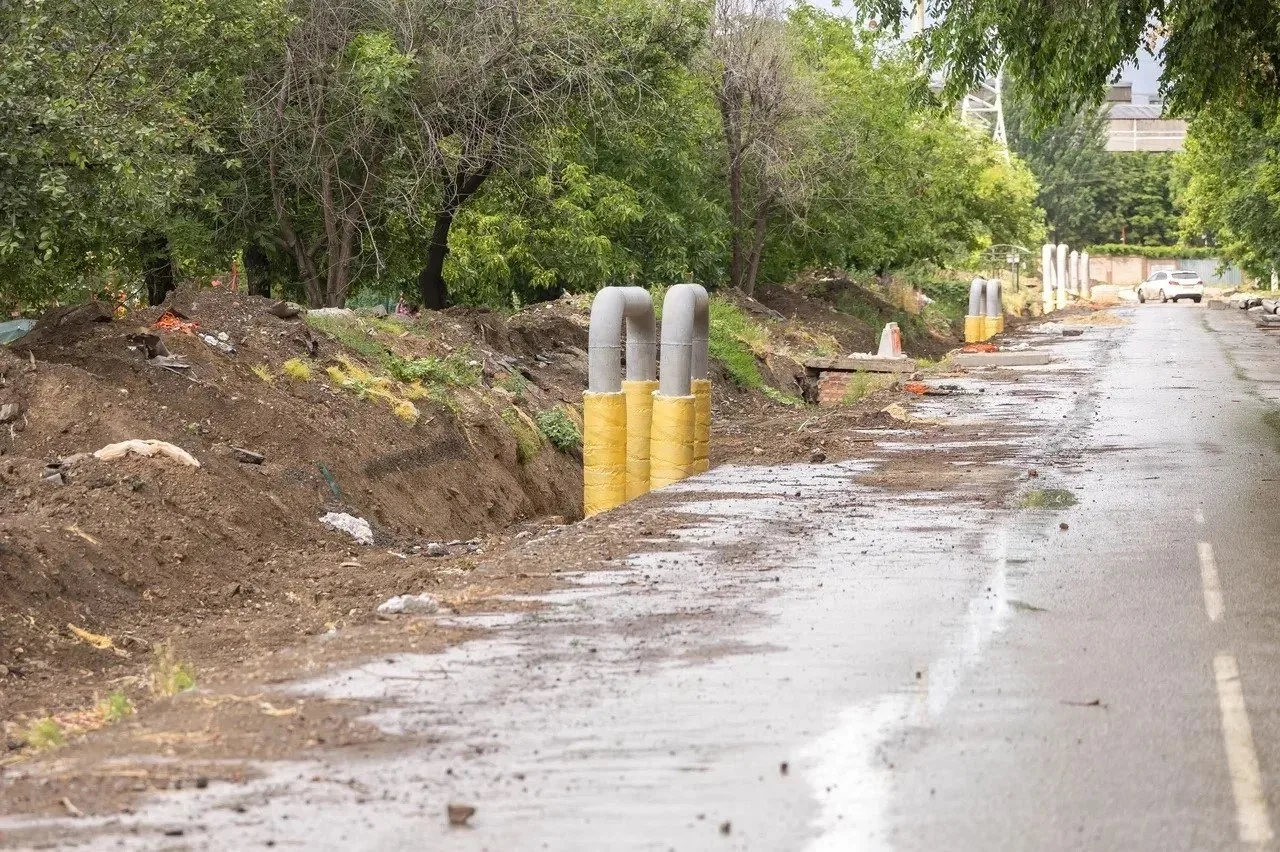

➡️ ул. Турубаровых (380 м.п.)
✅обратная засыпка траншеи и благоустройство — готовность около 95%, завершение ожидается на этой неделе.
➡️ ул. Желябова (620 м.п.)
✅заливка опор стоек тепловых сетей — готовность около 95%, завершение ожидается на этой неделе.
➡️ ул. П. Тольятти
✅ ведётся переврезка магистральной сети — готовность около 75%, завершение планируется до 30 июня 2026 года.
После завершения этих участков подрядчик продолжит работы на ул. С. Лазо.
