🔥 Как Таганрог готовится к отопительному сезону — свежие цифры на 6 октября 🔥 До 15 октября остаётся совсем немного, и
До 15 октября остаётся совсем немного, и город активно готовится к холодам. Собрала для вас актуальные данные по готовности инфраструктуры.
🏠 Многоквартирные дома: из 1082 домов готовы 1067 — не готовы пока 15. Из них в трёх завершается капремонт, остальные 12 — на контроле у управляющих организаций.
🏭 Котельные: из 76 котельных готовы 74. Две ещё в работе:
на ул. Циолковского — строится новая блочно‑модульная котельная, срок готовности — до 15 октября;
на ул. Петровской, 90 (театр им. А. П. Чехова) — идёт реконструкция, тоже планируют успеть к 15 октября.
🔧 Теплосети: из 120 км сетей подготовили 111,6 км. На двух участках (ул. С. Лазо и ул. П. Тольятти) капремонт затянулся — подрядчик обещает закончить в октябре–ноябре. Ведётся претензионная работа.
✅ Соцобъекты (школы, детсады, больницы и т. д.) — готовы все 220 учреждений.
⚠ Важный нюанс: котельная на ул. Ленина, 220 находится в частной собственности, и собственник не выполняет решение суда о капремонте. На случай ЧС город держит материалы и готов к оперативным работам.
Динамика хорошая: ещё в середине сентября не готовыми числились 112 домов, а сейчас — всего 15.

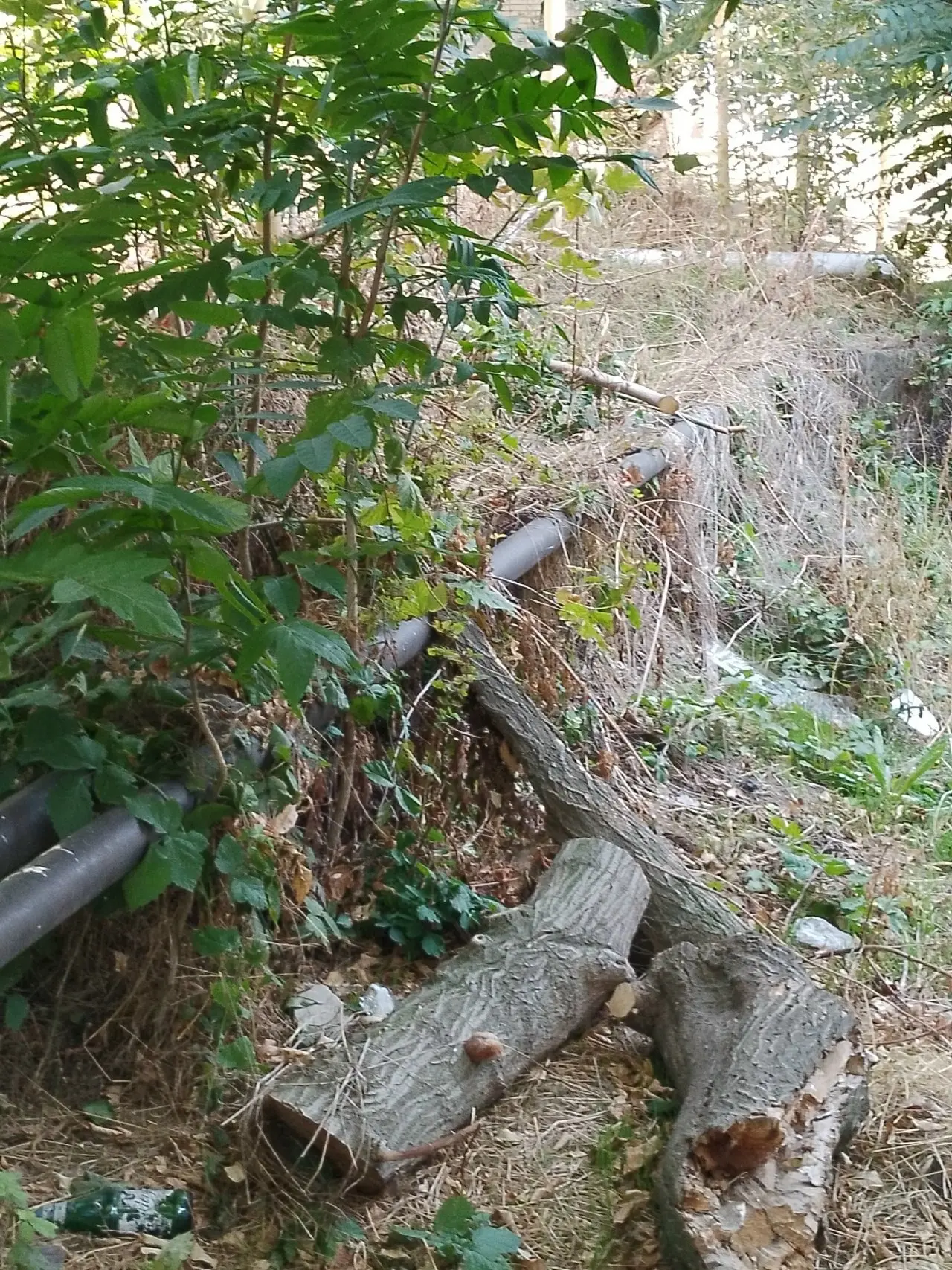

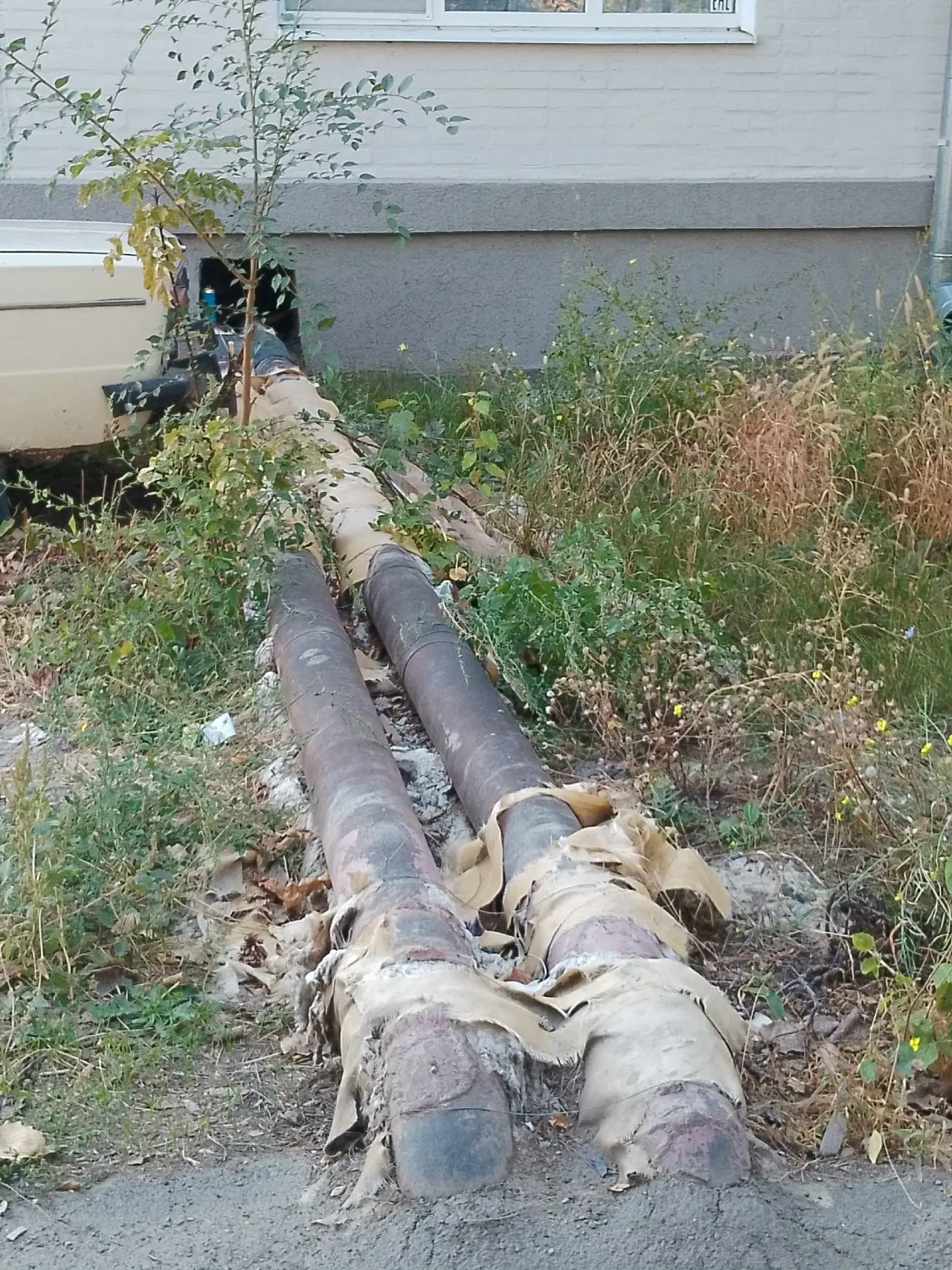

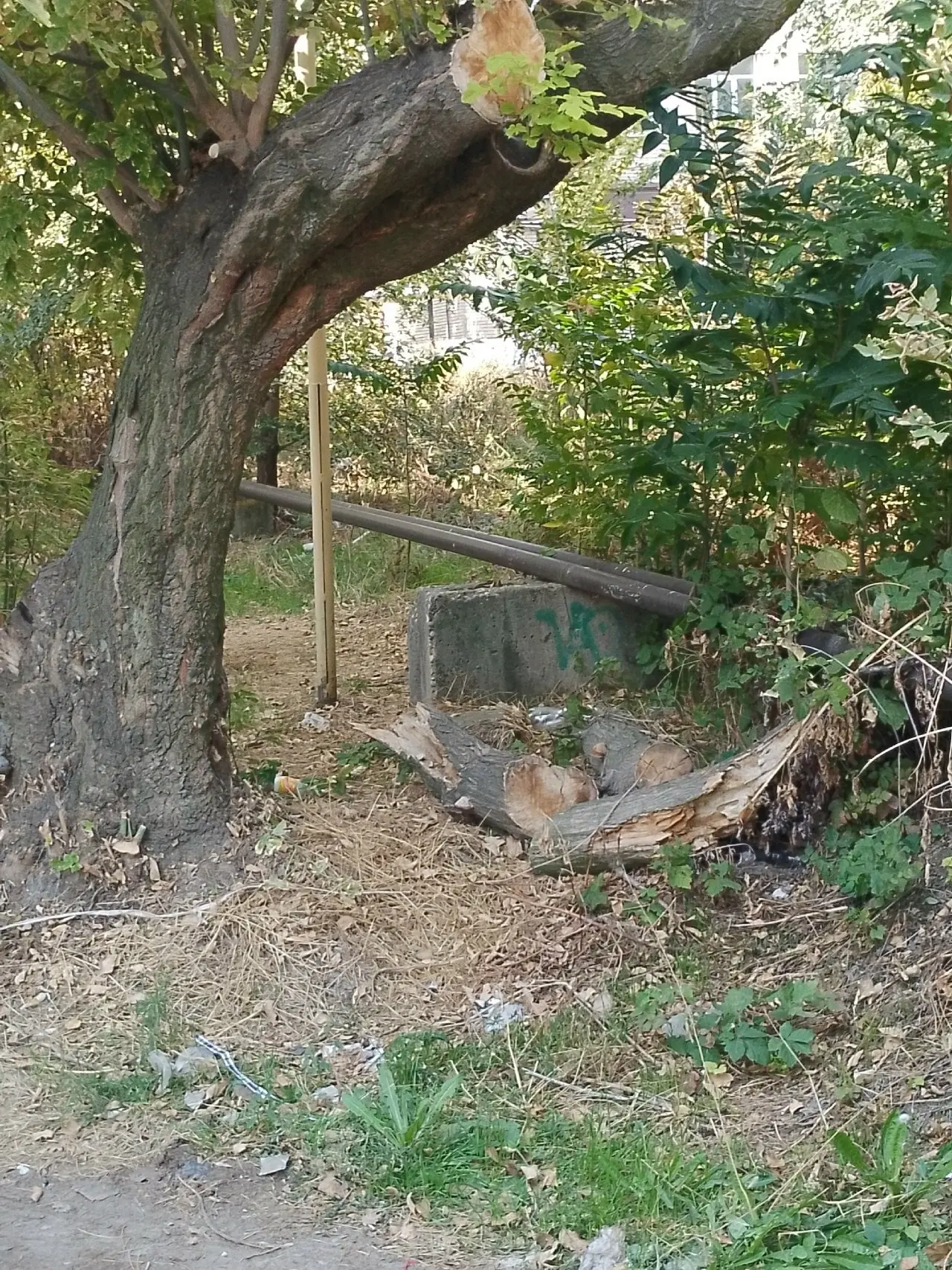

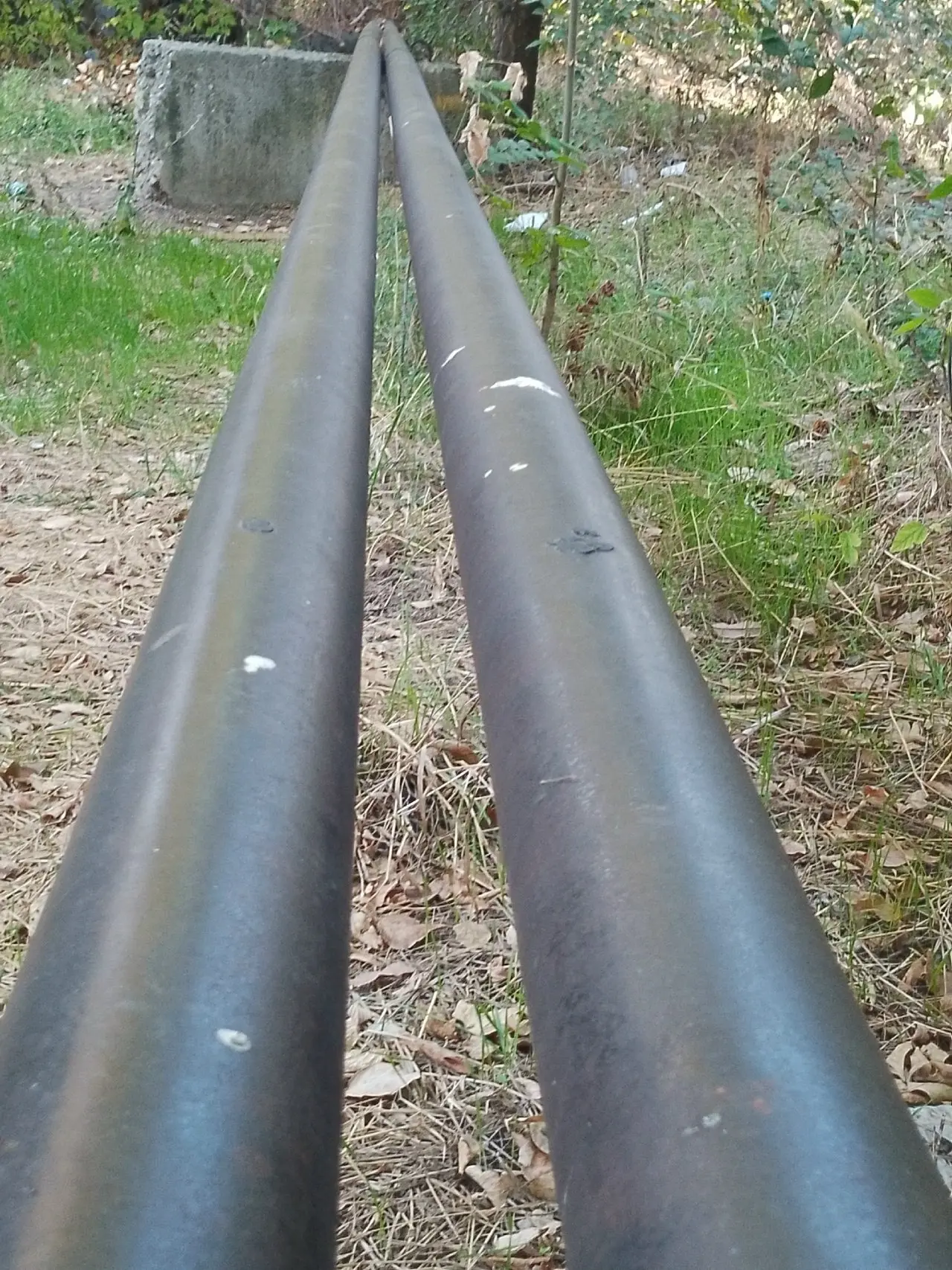

❄ Отдельный момент, который волнует многих: не на всех участках теплотрасс выполнено утепление труб. Например, прямо сейчас по адресу ул. Толбухина, 1/2 трубы не утеплены — и это может стать причиной теплопотерь и аварийных ситуаций при первых заморозках. К посту прикрепляю фото — на них видно, где изоляция отсутствует или повреждена. Если у вас в районе тоже есть такие места — присылайте фото в комментарии, соберём общую картину.
💬 А вы замечаете, как город готовится к зиме? Расскажите в комментариях, есть ли проблемы с отоплением в вашем доме или видны ли открытые участки теплотрасс рядом с вашим домом?
Пост прислал наш подписчик.
