193 населённых пункта Дмитровского округа вошли в программу газификации С 2021 по 2025 год в Дмитровском округе построе
С 2021 по 2025 год в Дмитровском округе построено и введено в эксплуатацию 324 км газопроводов. Только за 2025 год — 13,51 км распределительных сетей, за 2026 год — уже 29,6 км.
За 2025 год пуск газа осуществлен в 946 домовладений, построено 765 вводов, работы внутри границ земельного участка выполнены в 1003 домовладениях. За 2026 год газ пришёл в 536 домовладений, построено 540 вводов, работы внутри участков выполнены в 612 домовладениях. Итого за 2025–2026 годы — 1 482 подключённых домовладения.
В 2026 году распределительный газопровод построен и введён в эксплуатацию в деревне Старо — пуск газа осуществлен в 12 домовладениях, перспектива газификации — ещё в 40. В посёлке Лесной газопровод также построен и введён в эксплуатацию в 2026 году: газ пущен в 3 домовладениях, ещё 35 — в перспективе.
Строительно-монтажные работы завершены в деревне Алёшино — газопровод готов к вводу в эксплуатацию, после чего начнётся приём заявок на подключение.

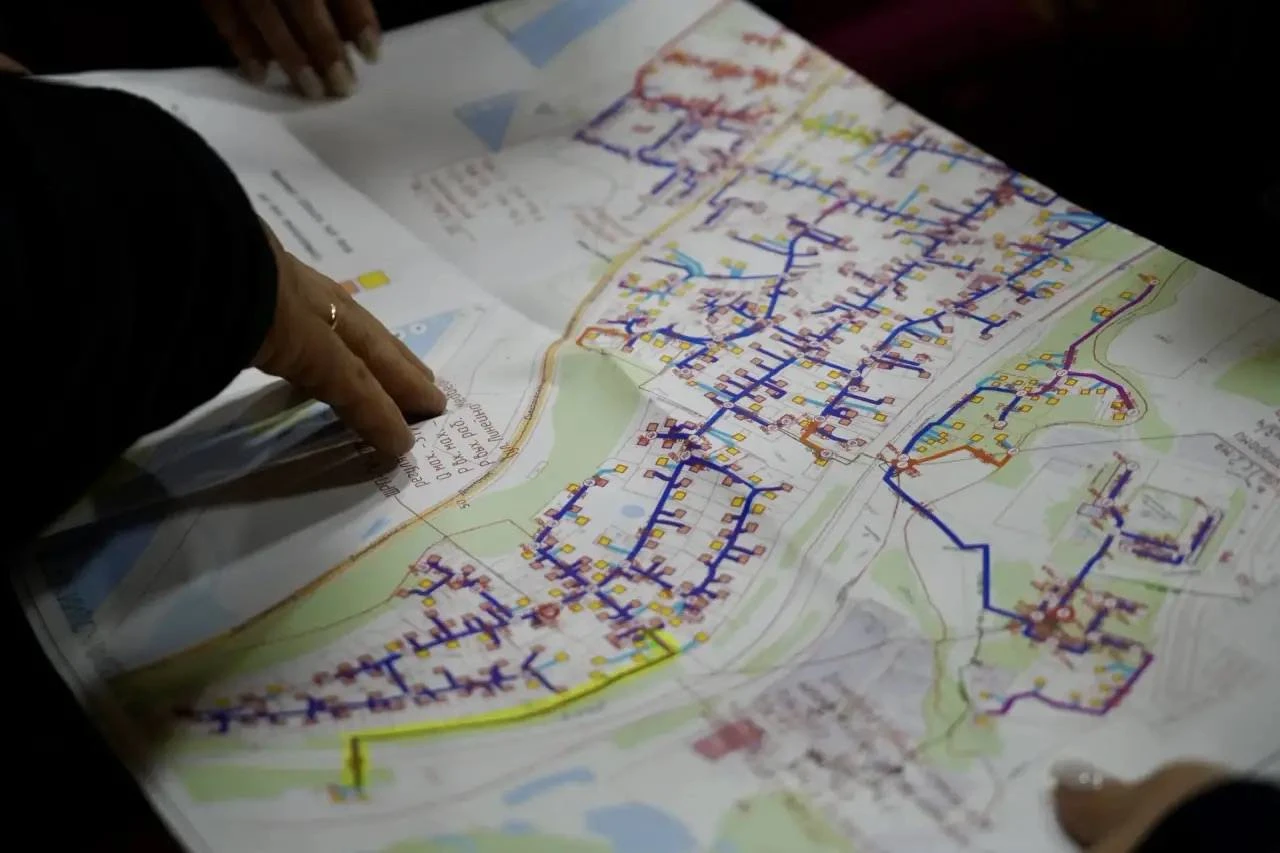

В проект газификации вошли 193 населённых пункта округа. В программу социальной газификации включено также 61 СНТ, 20 населённых пунктов по программе газификации управления капитального строительства. До конца 2026 года запланировано ввести в эксплуатацию 200 распределительных газопроводов.
