Энергетики во второй раз разрыли улицу Доватора.

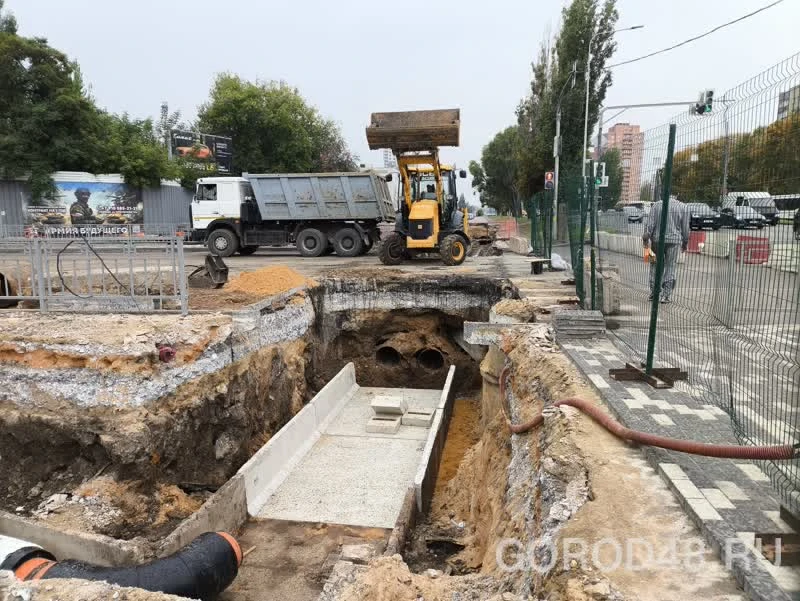

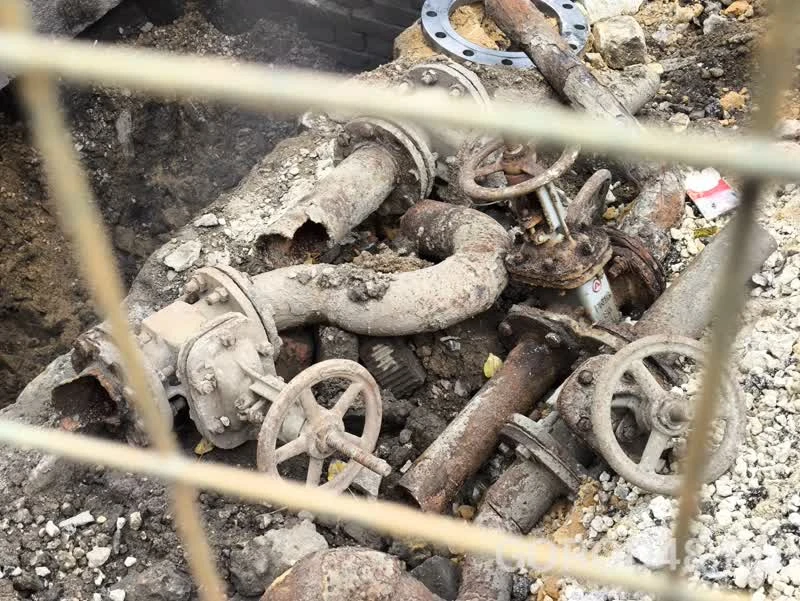

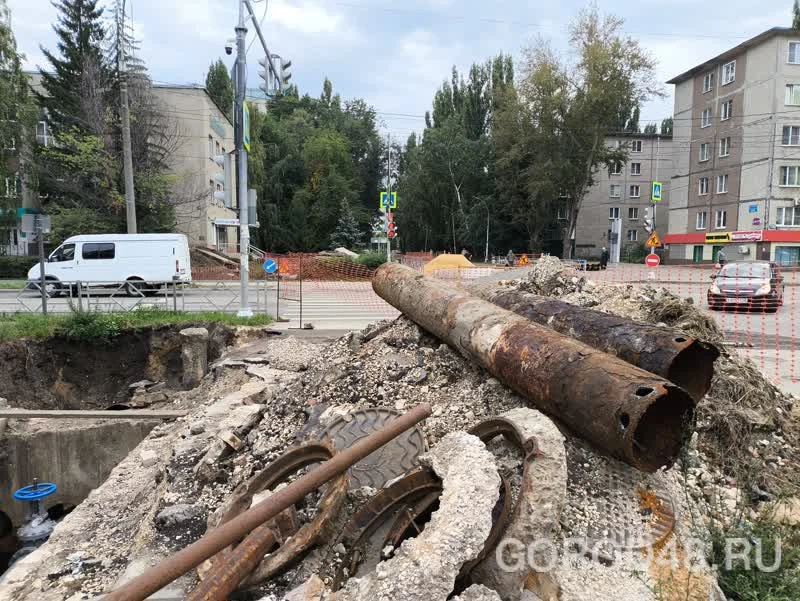

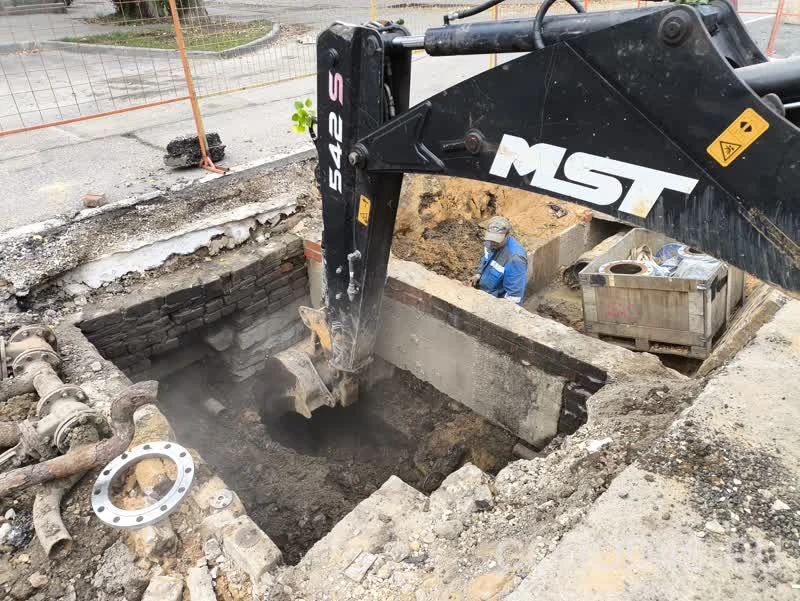

Оказалось, что летом они забыли поменять гнилые трубы, вентили и задвижки в тепловой камере на месте стыка новых сетей.

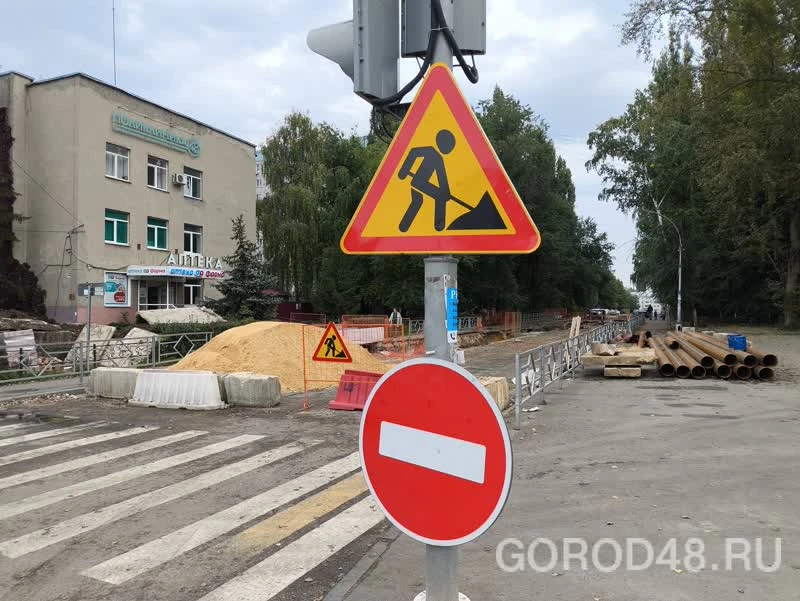

Жители улицы Доватора рассказали о раскопке в нескольких метрах от перекрёстка с проспектом Победы: «Тут уже меняли трубы этой весной и летом! Потом восстановили дорогу, пустили по ней транспорт, и вот опять копают в том же месте!».

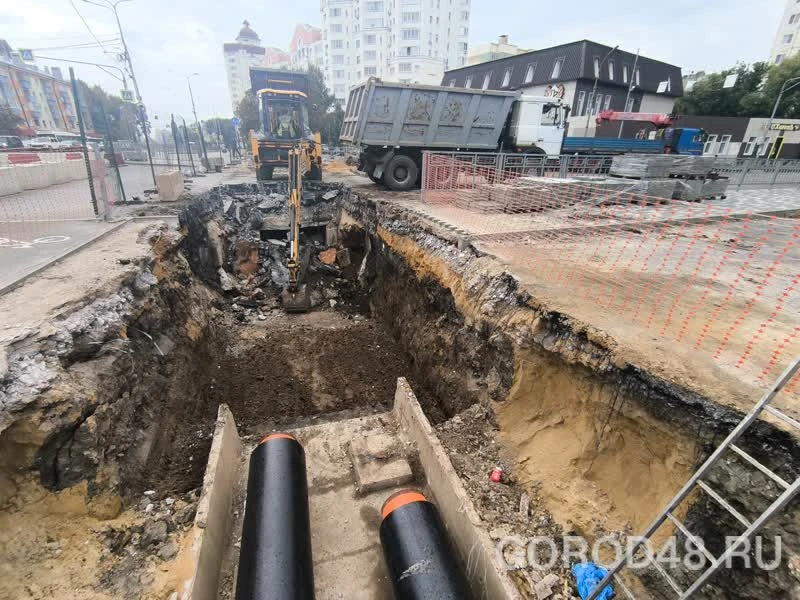

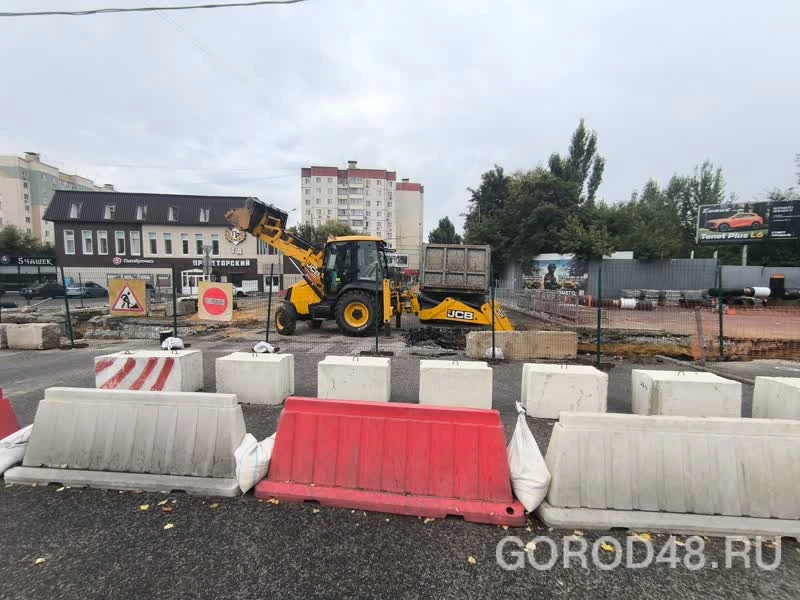

20 апреля подрядчик «РИР Энерго», компания «Интех», перекрыл улицу Доватора от проспекта Победы до улицы Папина для того, чтобы заменить старую теплосеть на новую. На всё про всё, в том числе с восстановлением дороги, «Интех» взял срок до 30 июня. Но потом по согласованию с мэрией продлил восстановление дороги до 15 июля. Потом — до 25-го. В итоге к началу августа часть дороги на Доватора, начиная от перекрёстка с проспектом Победы, заасфальтировали.
Мэр Липецка Михаил Щербаков, по его словам, скрепя сердце дал разрешение энергетикам на этот шаг, выбирая меньшее из двух зол: возможным порывам на теплотрассе зимой он предпочёл временные неудобства водителей и пассажиров автобусов двух городских маршрутов. Глава города дал энергетикам срок на работы до 30 сентября.

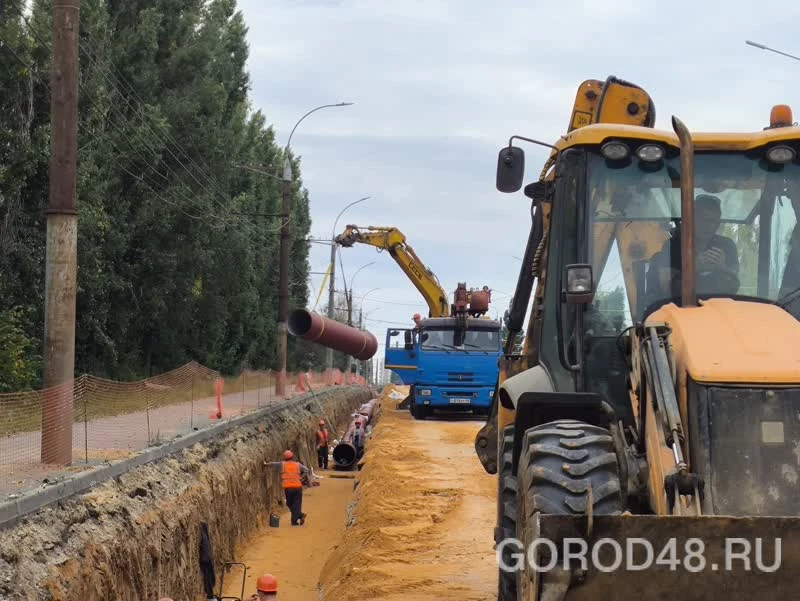

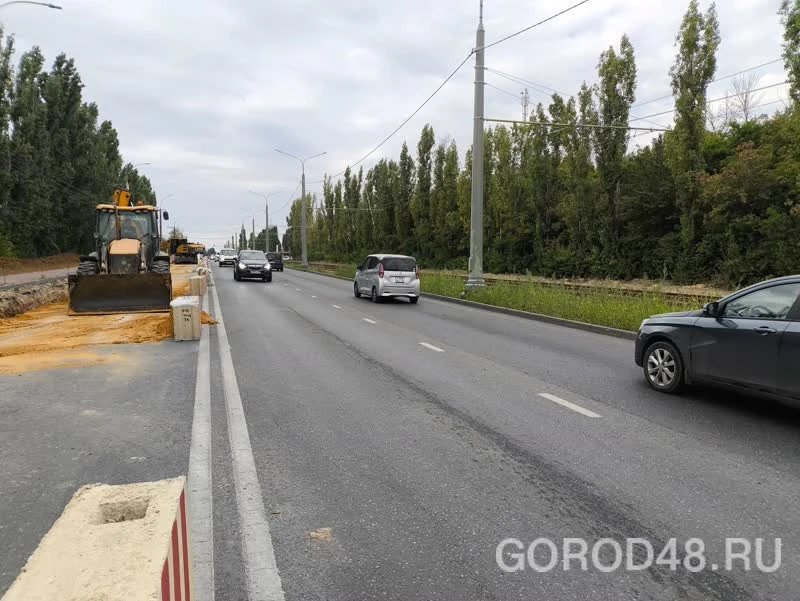

Остаётся зауженной до двух полос из четырёх дорога от кольца у танка до поворота на улицу Речную перед Октябрьским мостом, где подрядчик «РВК-Липецк», компания «Промэнергосервис», прокладывает канализационный коллектор.
Мэру Липецка руководитель компании Михаил Стукалин пообещал закончить работу к началу октября. Потом коллектор пройдёт гидравлические испытания. Если они окажутся успешными, подрядчик начнёт восстанавливать дорогу. Но даже при самом лучшем стечении обстоятельств дорога будет двухполосной как минимум до середины октября. И каждый утренний и вечерний час пик на этой важнейшей магистрали стоит нервов водителям, стоящим в перманентных пробках.
