В конце XIX века на Кушвинском заводе заработала электростанция, которая была оборудована динамо-машиной.

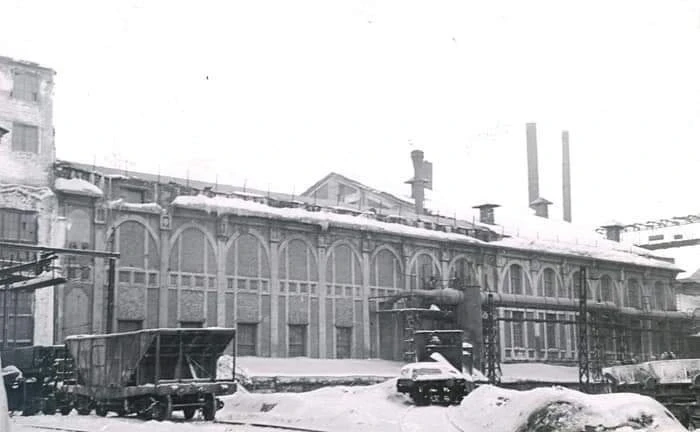

После 1912 года в ходе реконструкции завода в связи с вводом новых производств началось строительство более мощной электростанции, но было прервано первой мировой войной. Возобновилось строительство уже в советское время в ходе реализации плана ГОЭЛРО в 1925 году.
Газета «Уральский рабочий» от 29 июля 1925 года писала:
«В Кушвинском заводе после восьмилетнего перерыва на днях возобновились работы по достройке новой мощной электростанции... Новая электростанция должна быть одной из сильных на Урале.

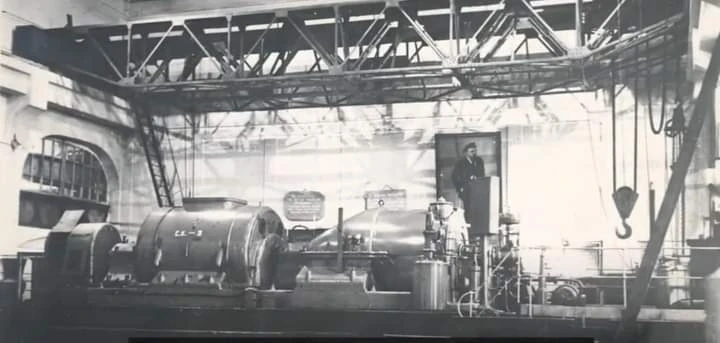

Два турбогенератора, по 5 тысяч киловатт каждый, находятся уже на месте (установлены). Начинается дооборудование котельной станции; в ближайшее время будет установлена подача топлива на котельную станцию.
Постройка новой Кушвинской электростанции закончится в мае-июне 1926 года
