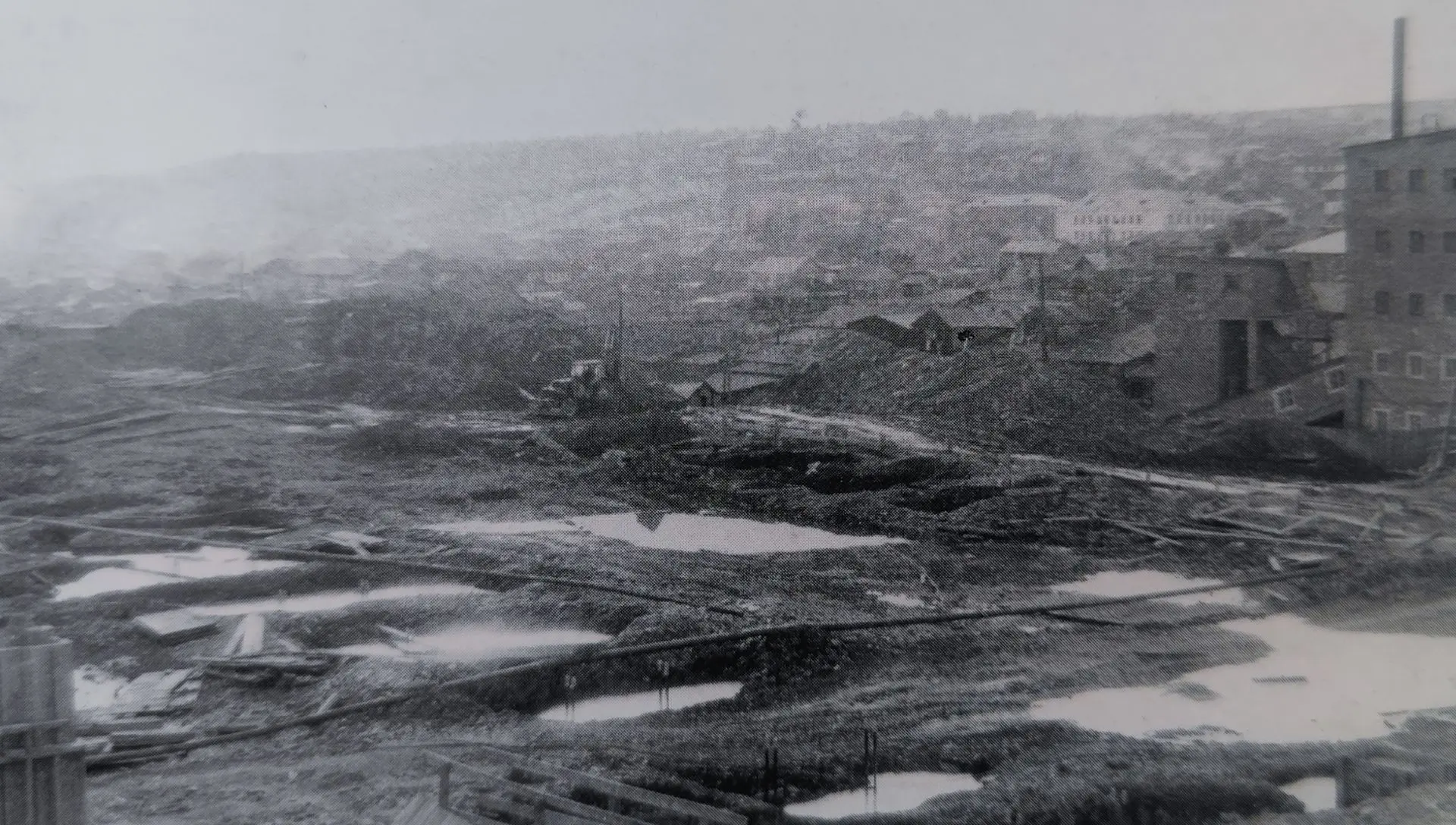

Второе рождение ЗИФ: от фундамента до банкротства В 1972 году на площадке, где впоследствии разместилась золотоизвлекат

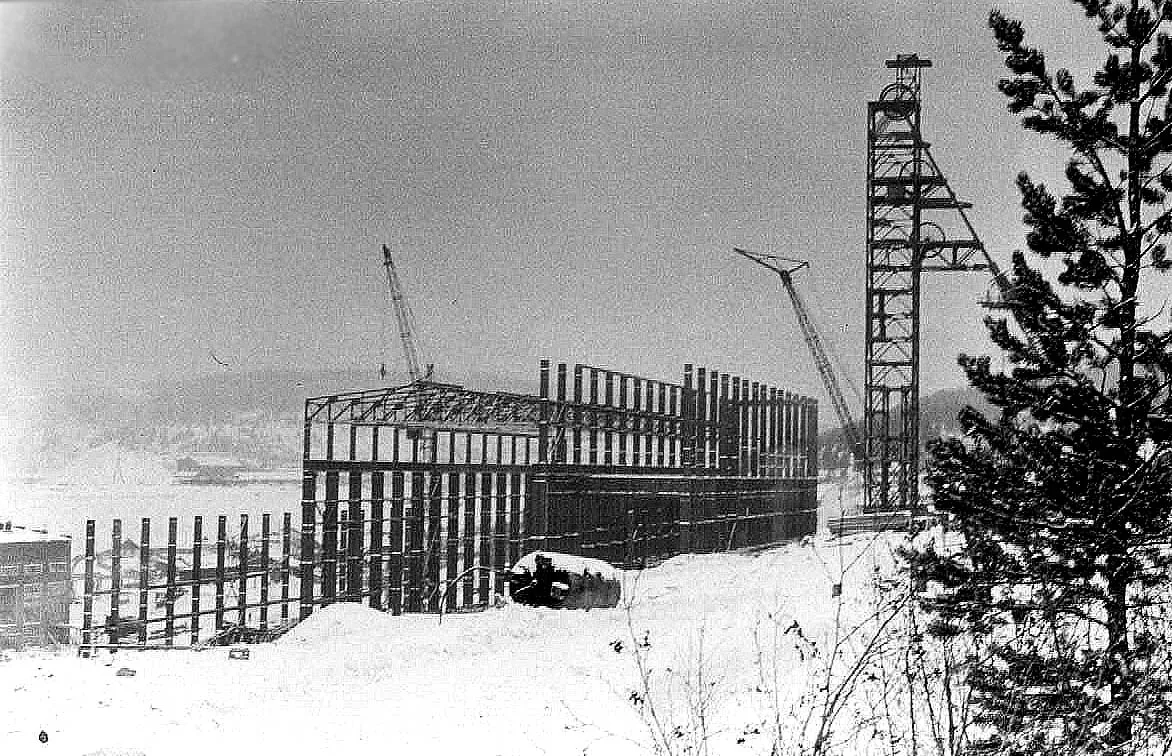

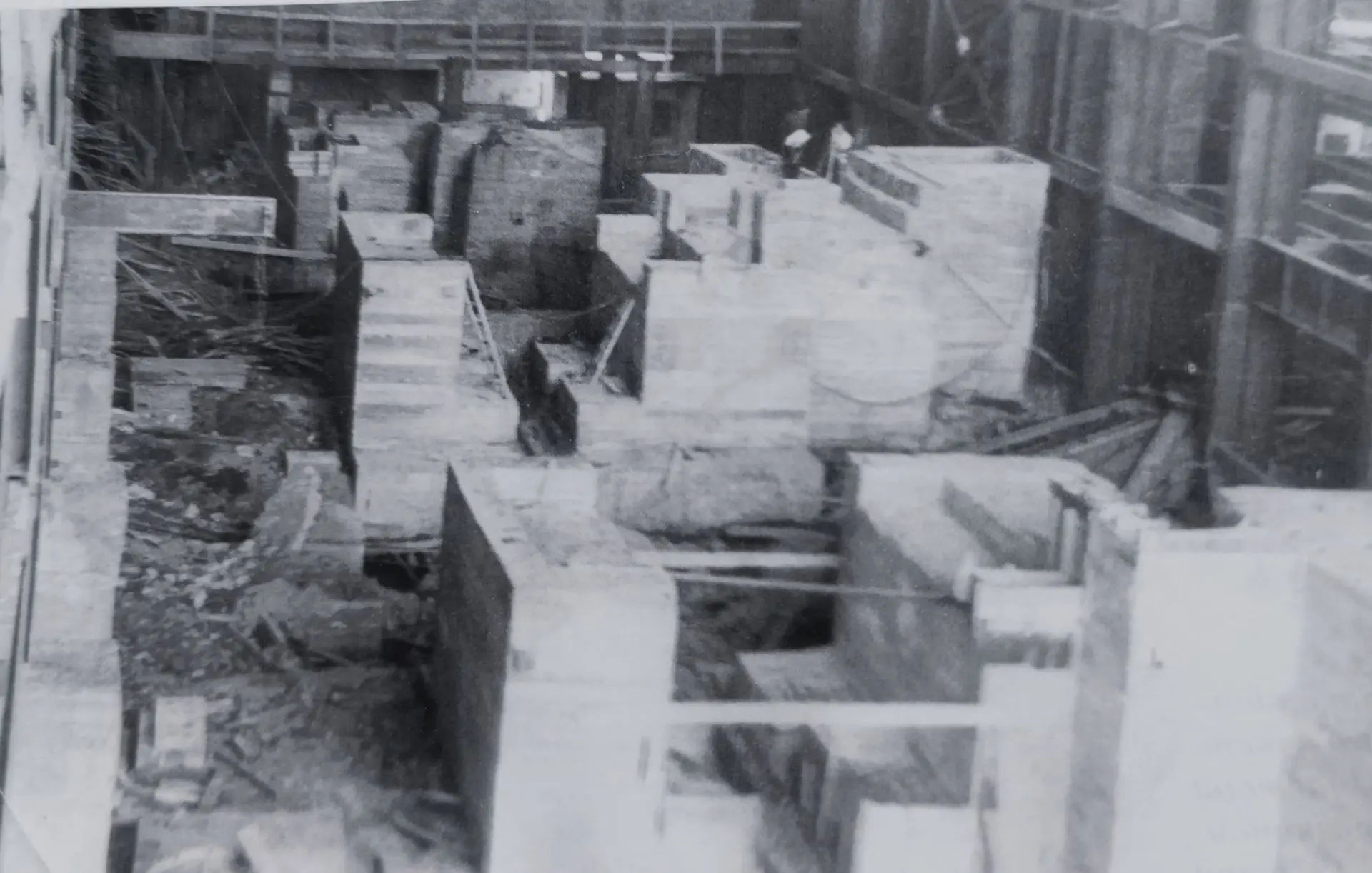

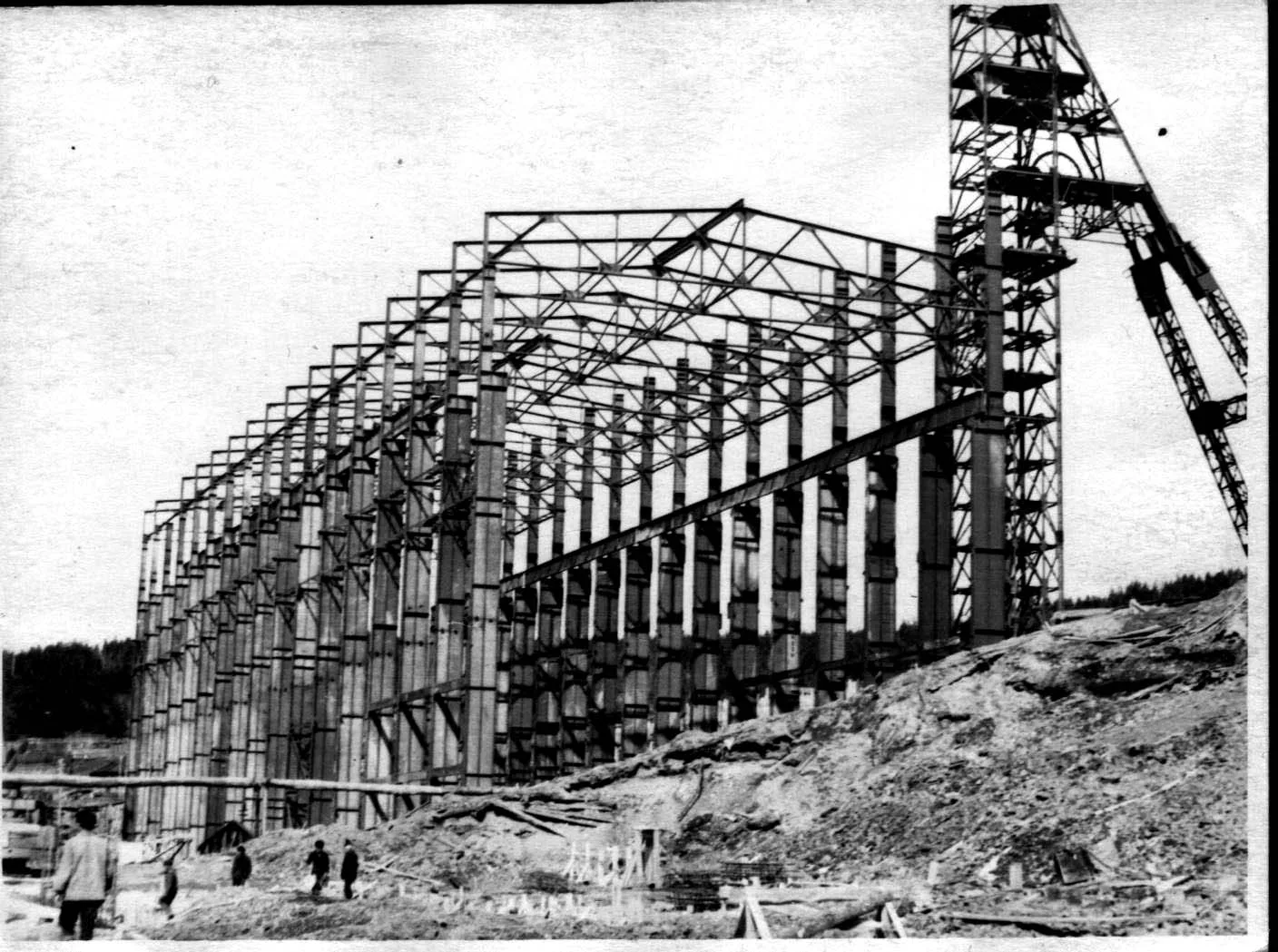

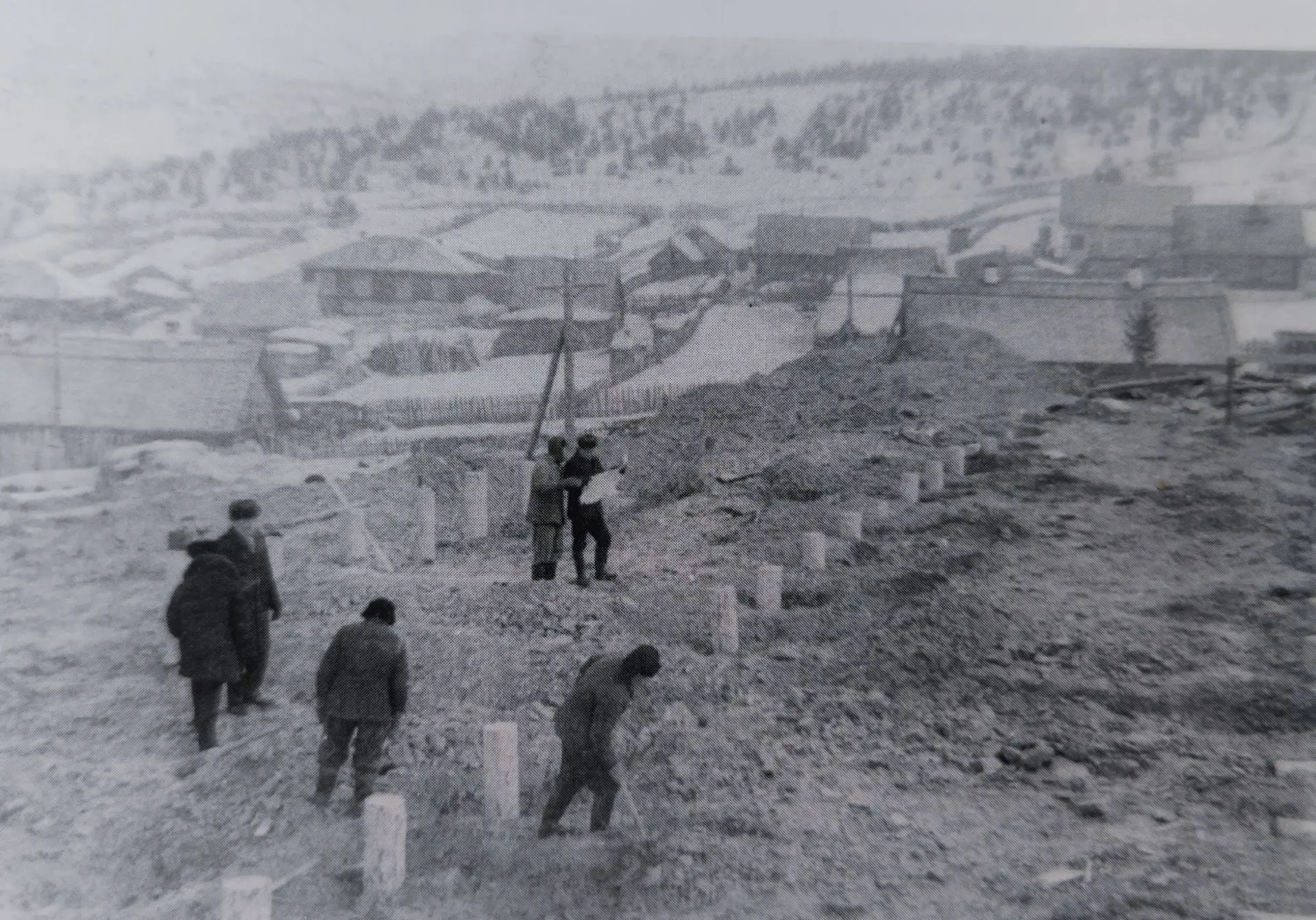

В 1972 году на площадке, где впоследствии разместилась золотоизвлекательная фабрика, ещё находились деревянные постройки. Их предстояло снести, после чего началась разработка котлована. Весной 1974-го залили фундамент будущего производства. Следующий этап – монтаж панельных корпусов – выполняли специалисты треста «Сибстальконструкция».
Следует подчеркнуть, что на установке оборудования, технологических линий, компрессорной и вентиляционной трудились не только бригады Северо-Енисейского строительно-монтажного управления, но и привлечённые подрядные организации: участок № 7 Восточно-Сибирского ремонтно-строительного специализированного управления, подразделение треста «Сибцветметавтоматика» и другие.
Строительство постоянно тормозилось из-за задержек с поставками оборудования, а также из-за многочисленных переделок уже смонтированных узлов. Сказывались и недоработки проектировщиков – новосибирского филиала института ВНИИ ГИПРО-золото. Заводы-изготовители не всегда выдерживали сроки отгрузки агрегатов и запасных частей. Высокой оставалась текучесть кадров, во многом обусловленная тяжёлыми бытовыми условиями, в которых жили строители и монтажники. Уезжали не только рабочие, но и специалисты.
К концу 1970-х руководство комбината «Енисейзолото» и районные партийные органы осознали: без жёсткого графика и поэтапного ввода мощностей рассчитывать на успех не приходится. Контроль за ходом реконструкции был усилен, однако пусковой период, начатый ещё в конце 1979 года для ввода 50 % проектной мощности, выдался крайне напряжённым. Монтажники зависели от поставок материалов и работы транспорта, снабженцы также не считались со временем. Прибыли на помощь и специалисты с других рудников. И всё же наступил день, которого ожидали почти десять лет, – началось комплексное опробование первой очереди фабрики.
5 ноября на конвейер № 4 бункера отделения поступили первые тонны руды, поднятой с горизонта 390 метров. Мельничный комплекс в тот момент ещё не был задействован – велись последние приготовления к пуску агрегата «Каскад», первого и основного звена в технологической цепочке. Лишь утром 6 ноября мельница начала перерабатывать руду, и операция прошла успешно.

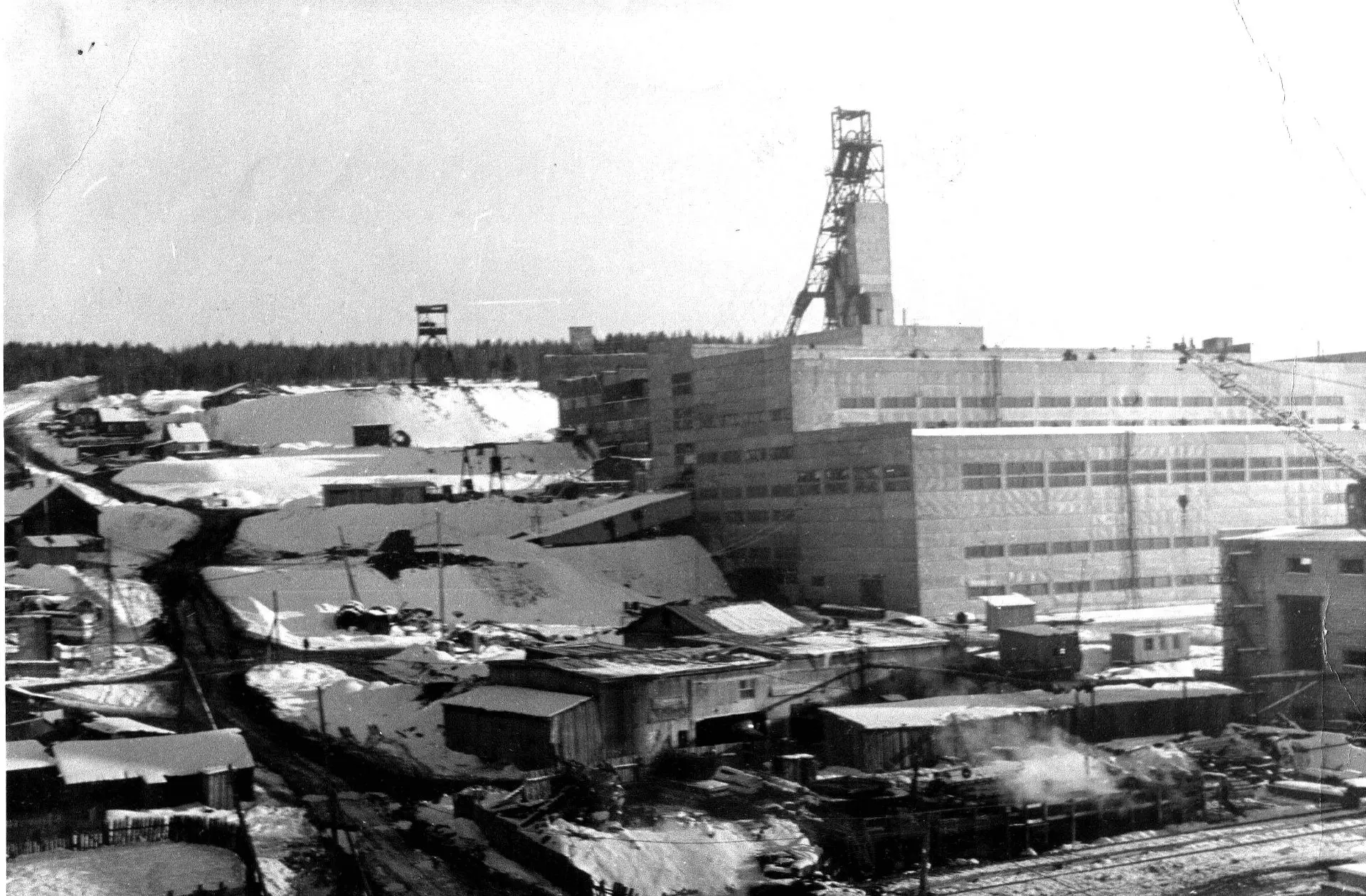

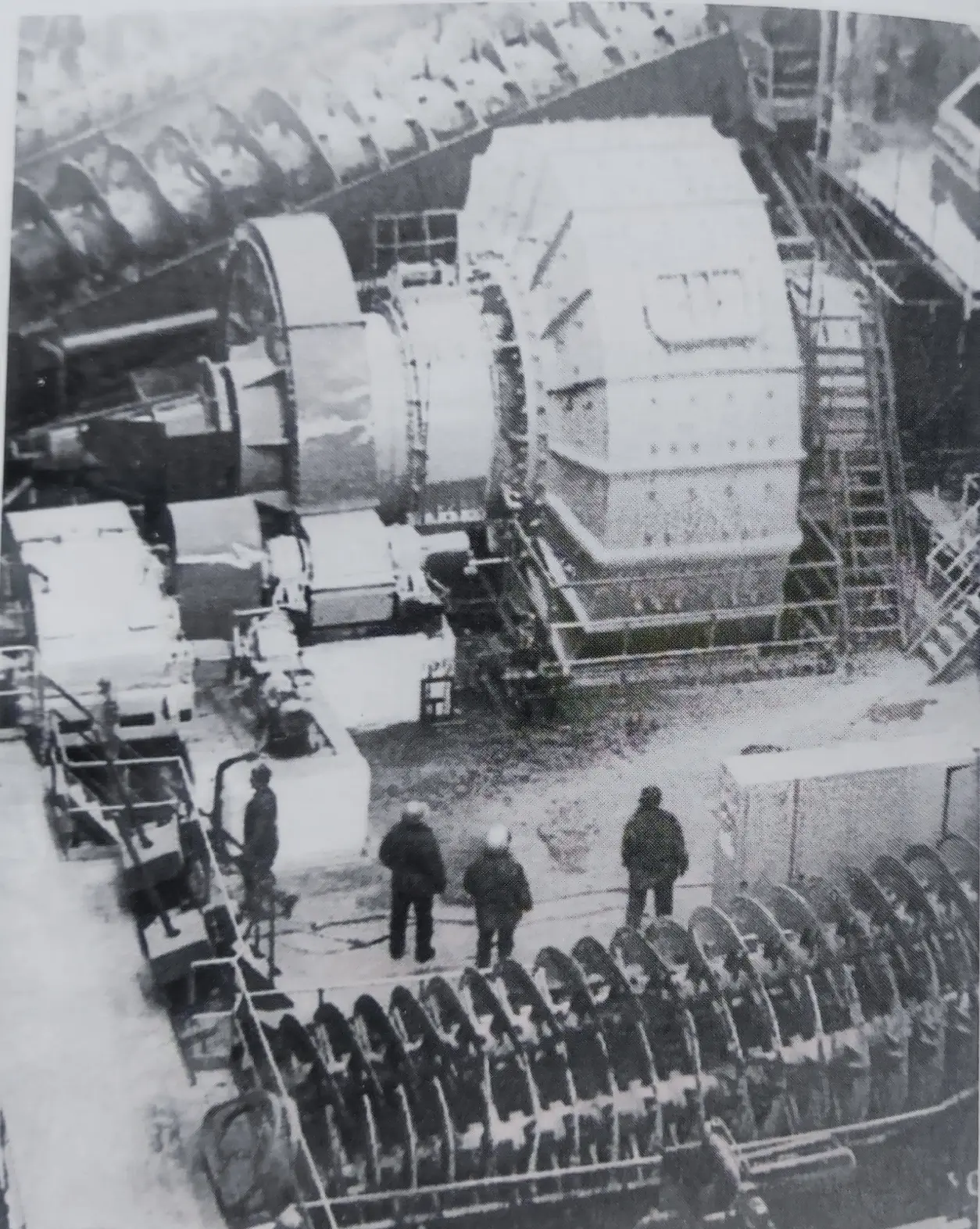

В ноябре 1981 года был запущен измельчительно-гравитационно-флотационный передел. Поскольку гидрометаллургический участок ещё не завершили, полученный концентрат направляли на старую фабрику, что позволяло без сбоев выполнять план по извлечению металла и одновременно отлаживать новое оборудование. В августе 1983 года на ЗИФ ввели в строй реагентное отделение, а в середине 1984-го закончили монтаж и опробование сорбционного участка.
Спустя год обогатители приступили к сооружению линии для переработки руды с Олимпиадинского месторождения. В конце 1985 года туда поступили первые тонны, а по итогам 1986-го фабрика переработала около 37 тысяч тонн такого сырья, получив 219 килограммов золота. К 1992 году из олимпиадинской руды извлекли уже более тонны драгоценного металла. Освоение технологии обогащения этого нового типа руды шло непросто: специалисты постоянно искали решения по оптимизации подачи материала на измельчение, установили трубчатый сгуститель, что позволило улучшить ряд технологических показателей.
Однако затем Северо-Енисейский горно-обогатительный комбинат вышел из состава объединения «Енисейзолото». Это решение негативно отразилось на производственных процессах. Шахту законсервировало руководство ГОКа. На фабрике произошло резкое сокращение объёмов, и осенью 1997 года одно из лучших предприятий отрасли остановили, а акционерное общество открытого типа «Золото» признали банкротом. Так закончился почти четвертьвековой цикл существования второй фабрики, прошедшей путь от закладки фундамента до полной остановки.
