Монтаж сайдинга своими руками: этапы и правила
Если изучить инструкцию, подготовиться и правильно установить панели, фасад будет напоминать о вашем строительном подвиге следующие 40–50 лет.
Обшить каркасный дом, здание из кирпича или газобетона можно сразу после постройки. А монтировать сайдинг на деревянный фасад (влажностью выше 14–15%) лучше через 6–12 месяцев, так как материал даёт усадку.
В среднем отделка фасада дома размером 100 м² бригадой из двух человек занимает 4-6 дней. На сроки влияет погода, количество человек в бригаде и многие другие факторы. Работы начинаются с монтажа подсистемы из дерева или металла. Далее при необходимости укладывается утеплитель, например, плиты из каменной ваты с гидроветрозащитной мембраной. Стоит отметить, что при обустройстве утепления необходимо смонтировать подсистему из нескольких уровней. Итоговый вентиляционный канал фасада не должны перекрываться элементами подсистемы или утеплителя, и должен быть толщиной не менее 40 мм.

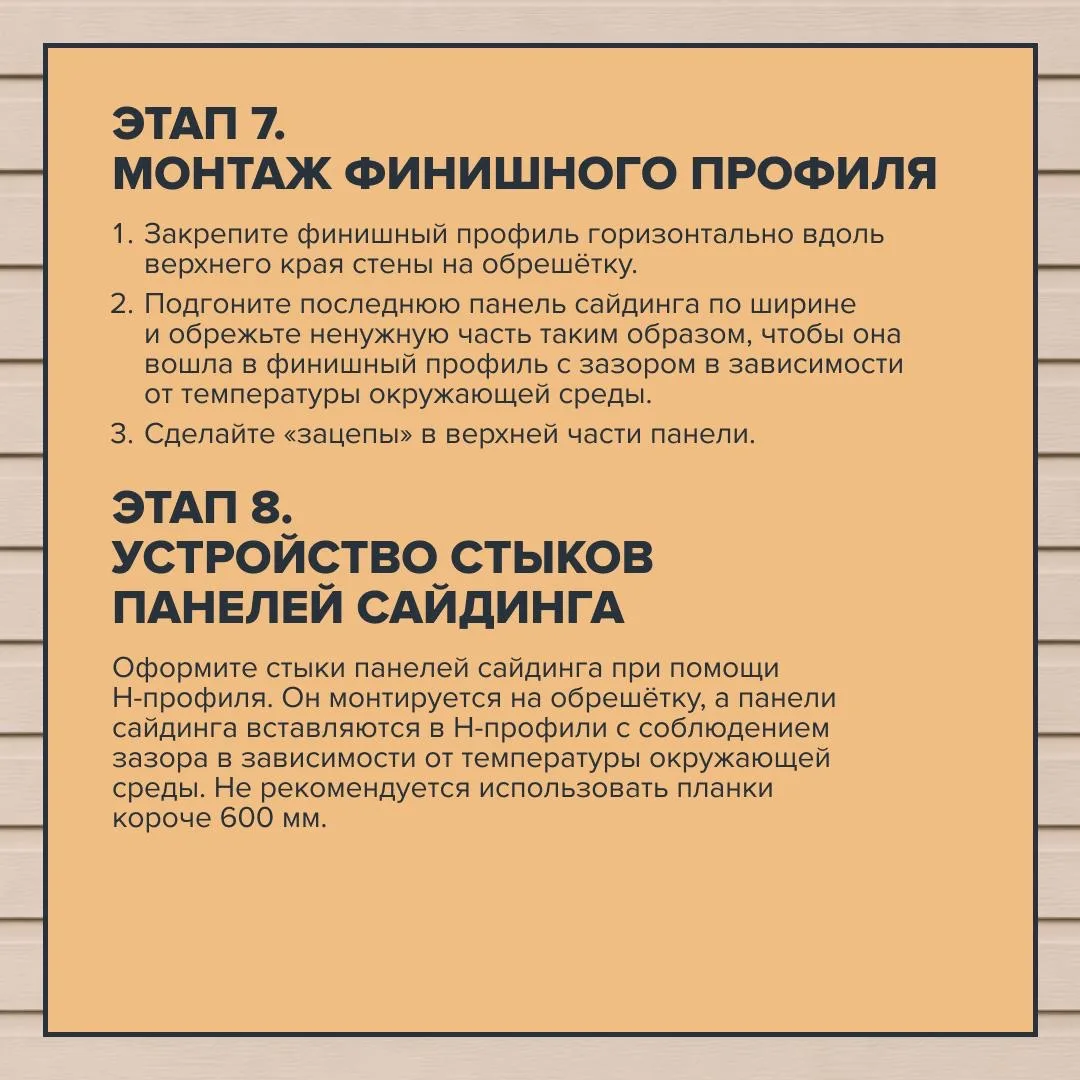

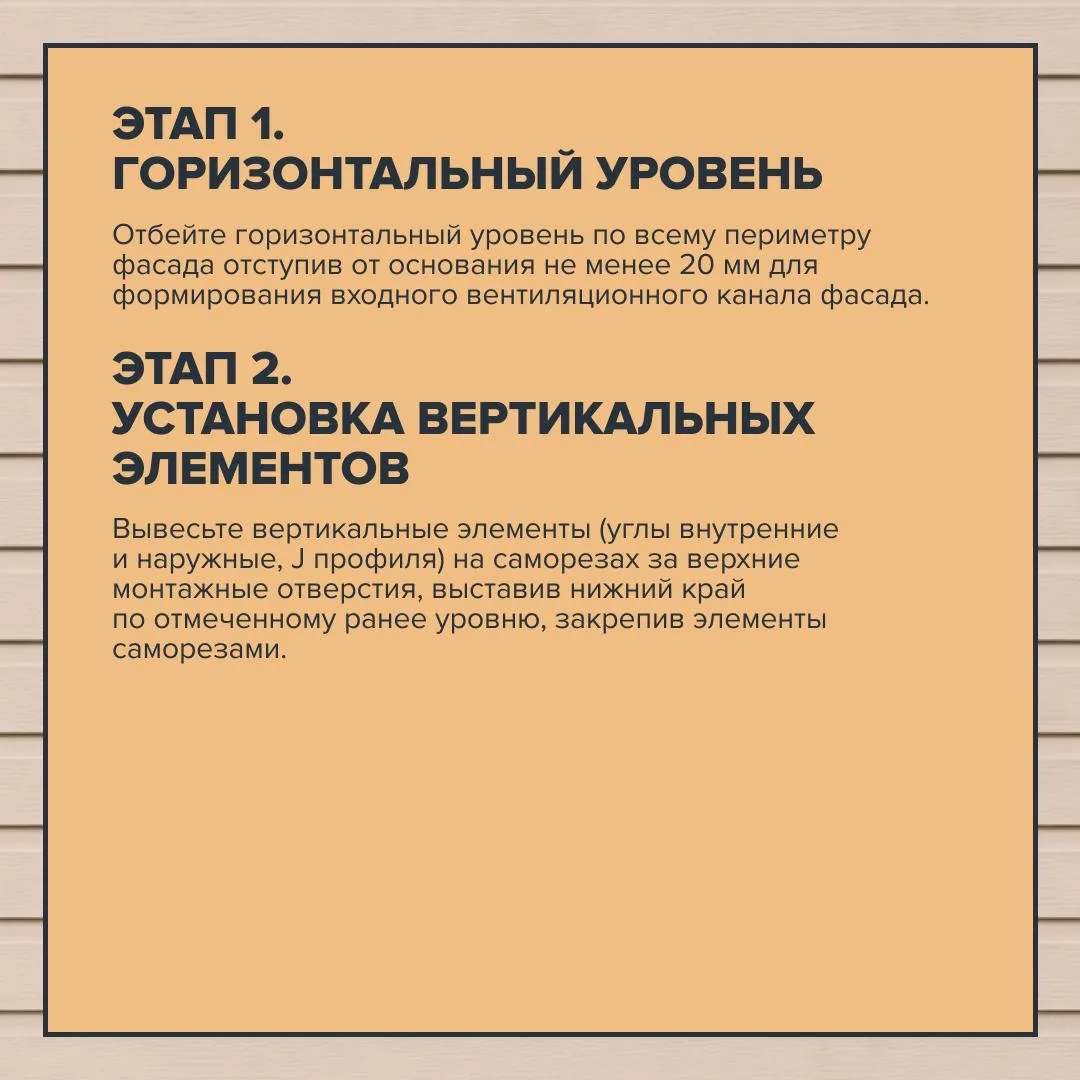

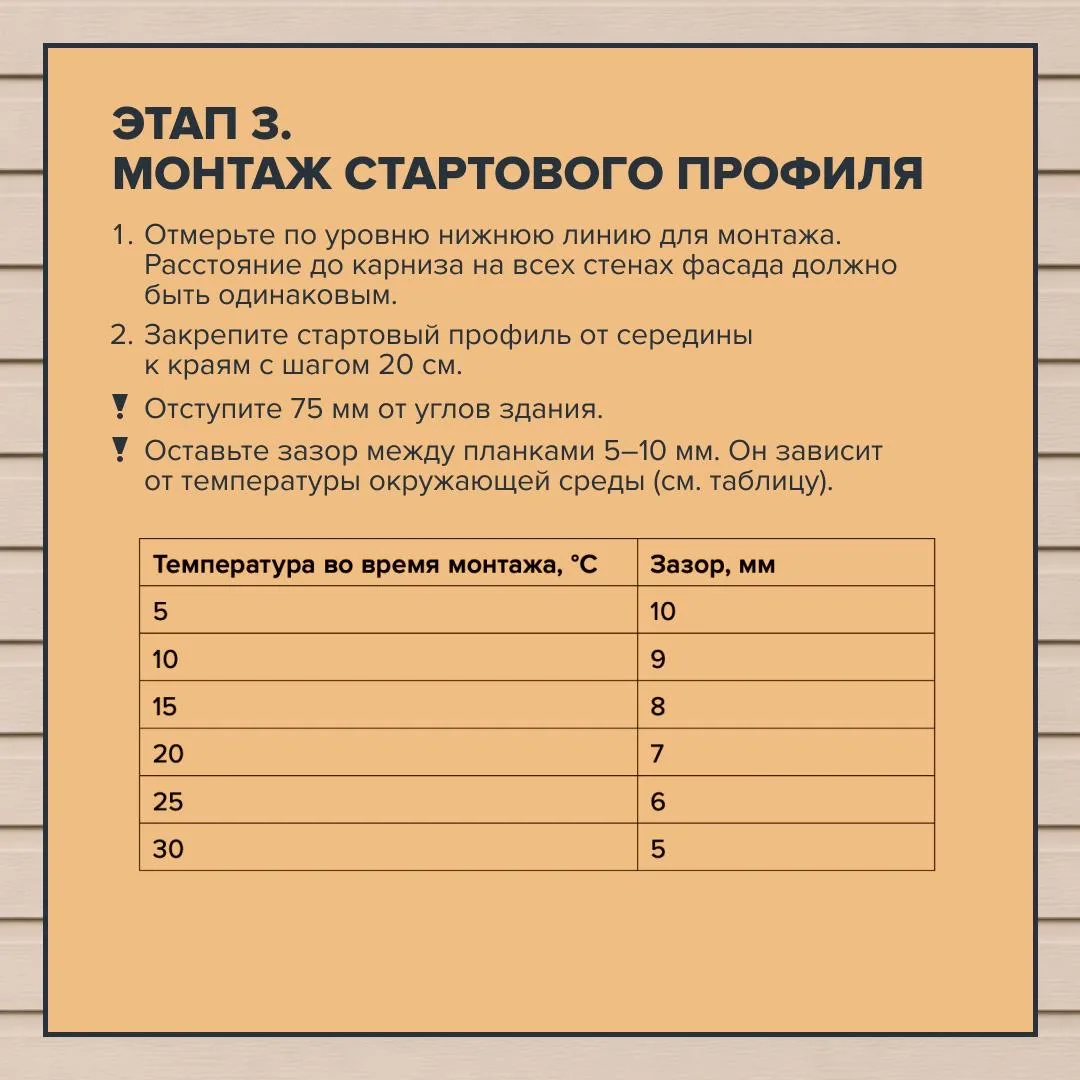

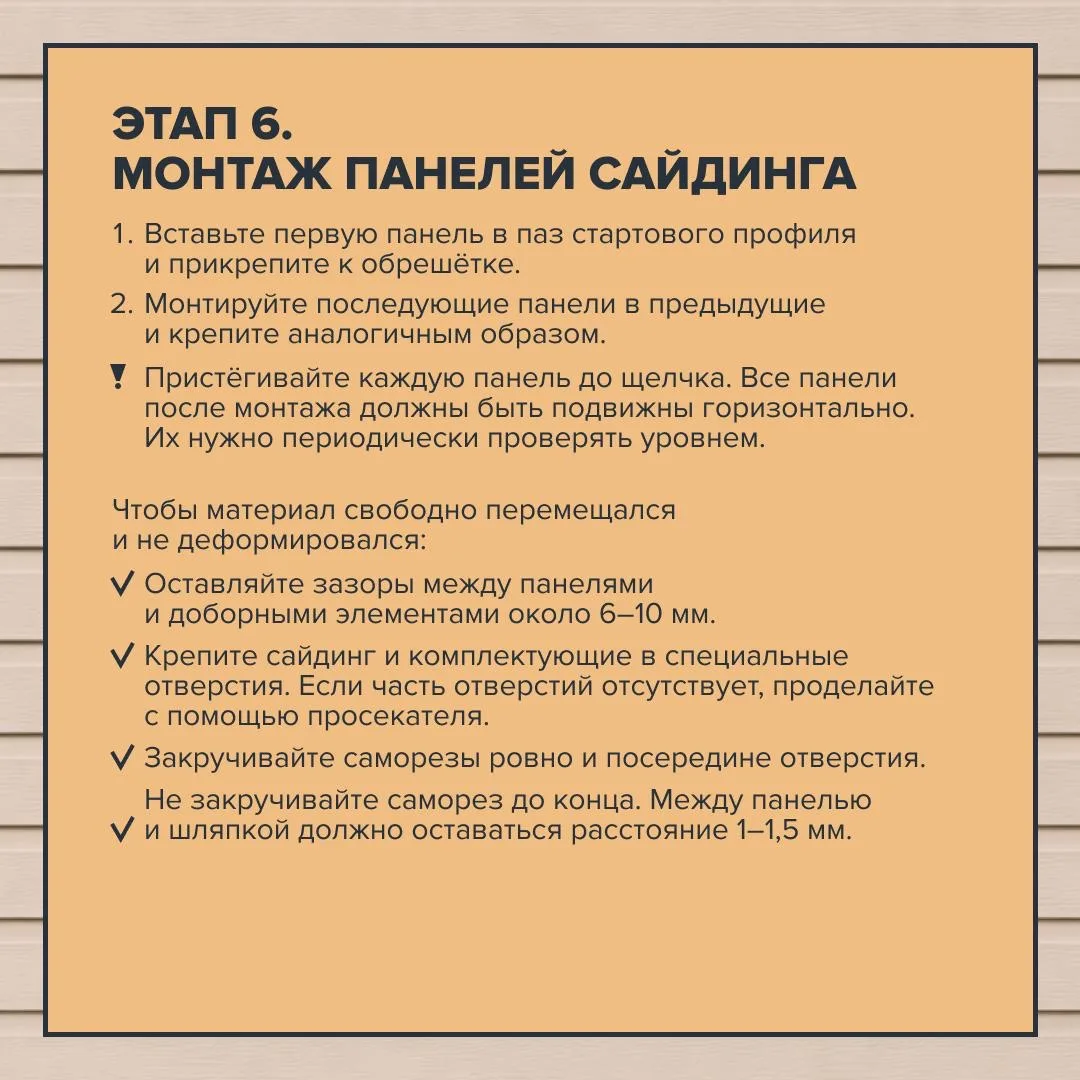

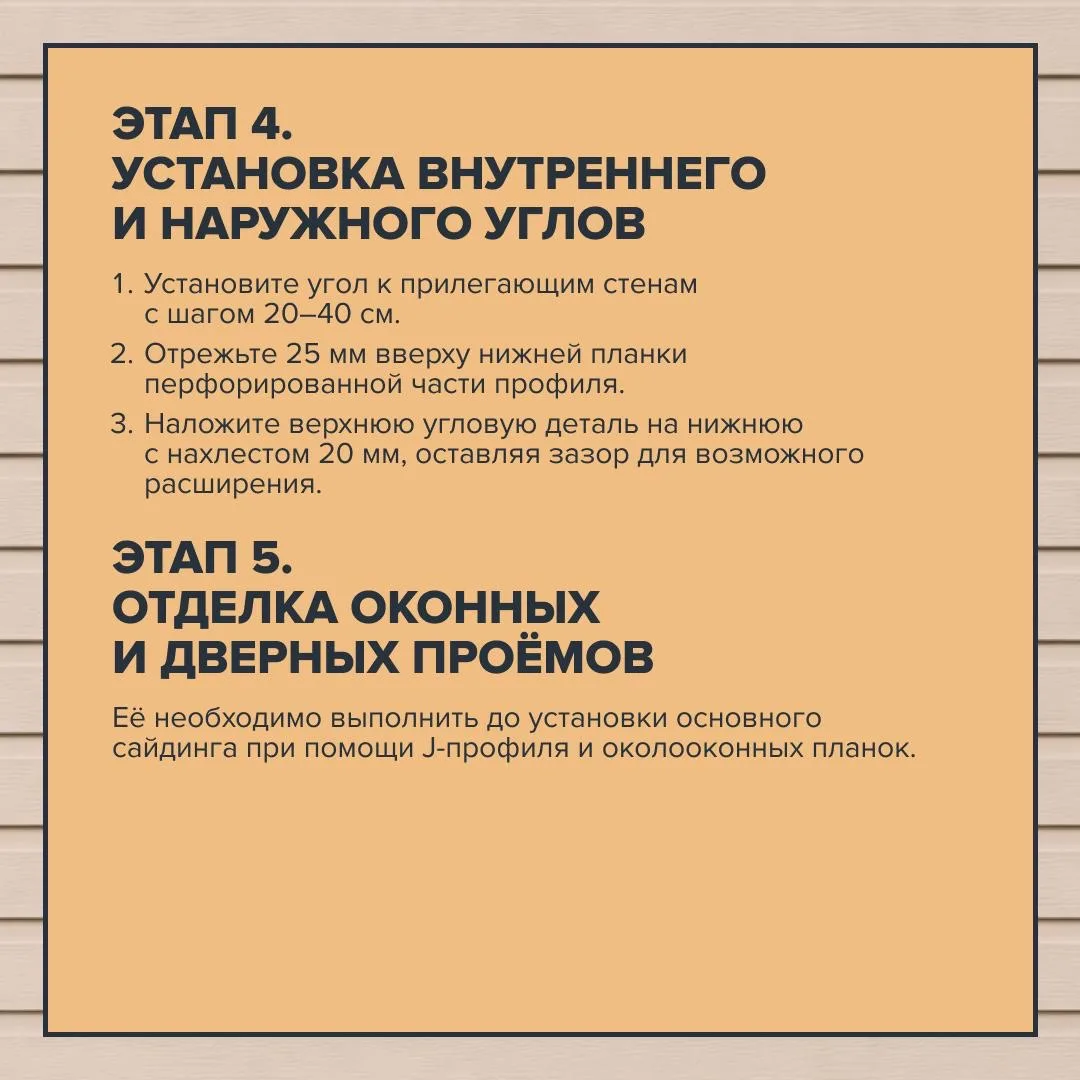

Об основных этапах и правилах монтажа самих панелей сайдинга рассказали в карточках. Подробную инструкцию читайте на сайте.
