Капитальный ремонт в 55-й школе: ход работ на 6 марта 2026

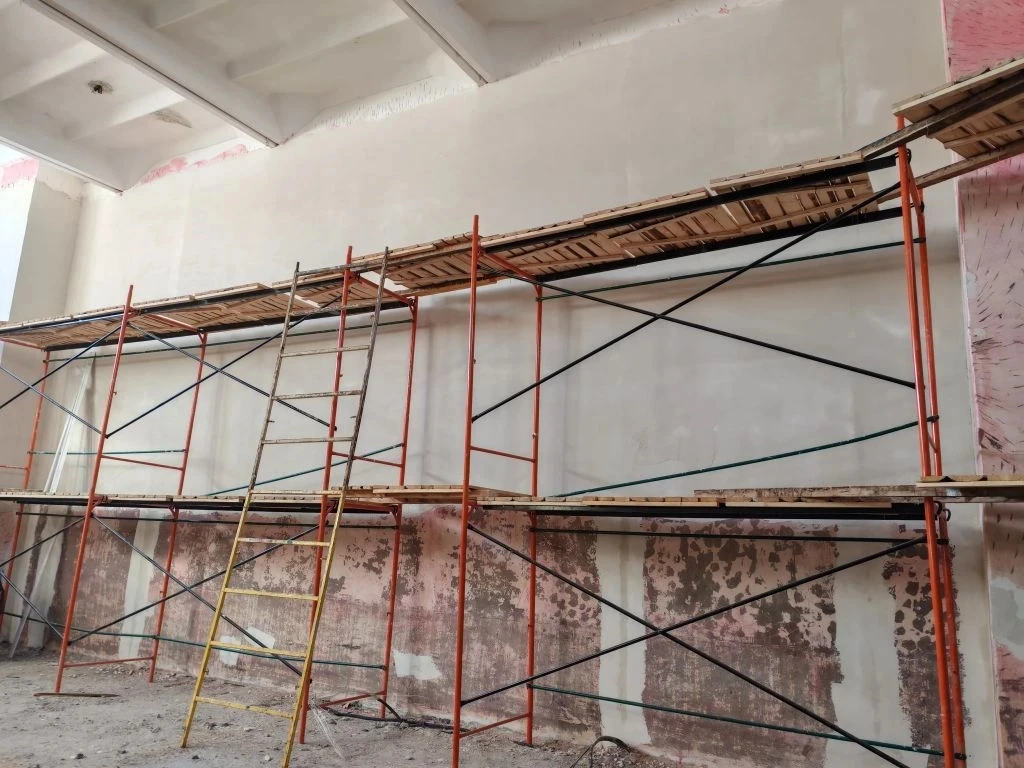

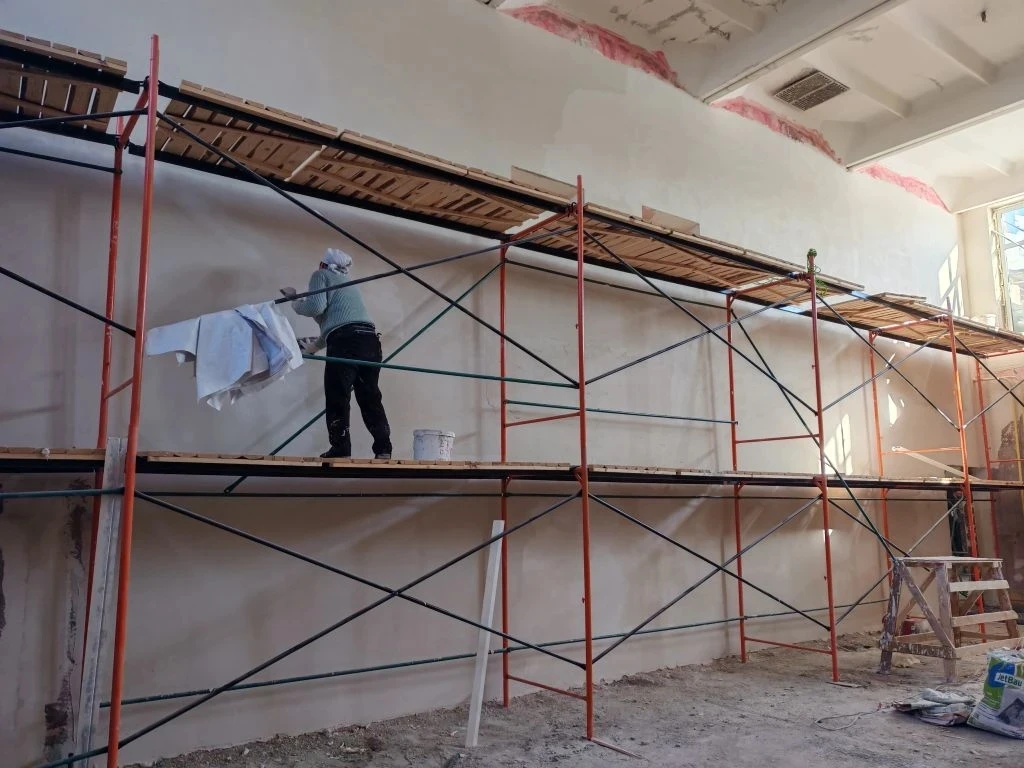

2. Проводится утепление фасада базальтовым утеплителем толщиной 100 мм.

3. Начаты работы по слаботочным системам (интернет, видеонаблюдение).

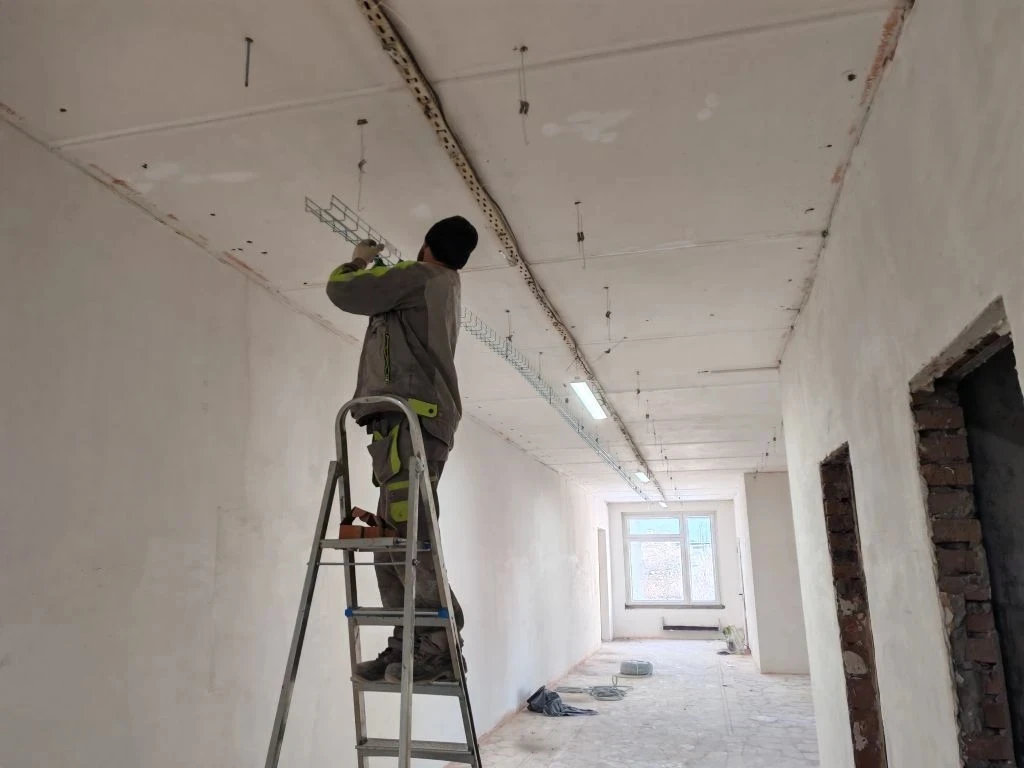

4. Продолжается монтаж подвесного потолка типа «Армстронг».

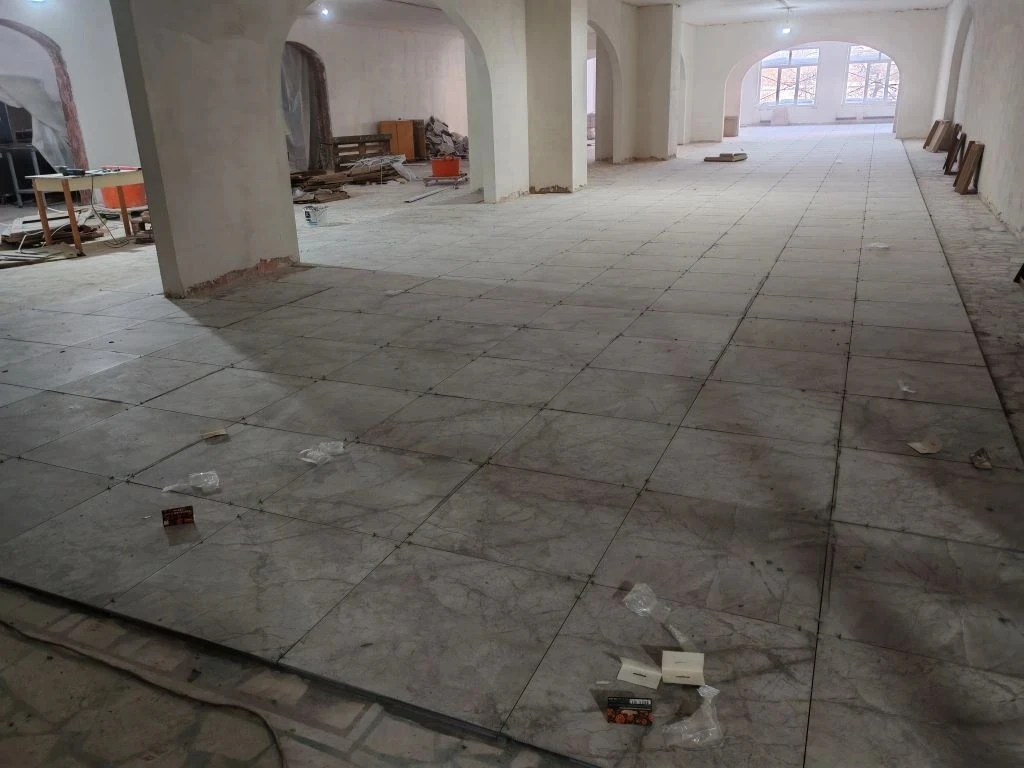

5. Пол обеденного зала наполовину покрыт плиткой. На следующей неделе начинаем коридоры третьего этажа (плитка завезена).

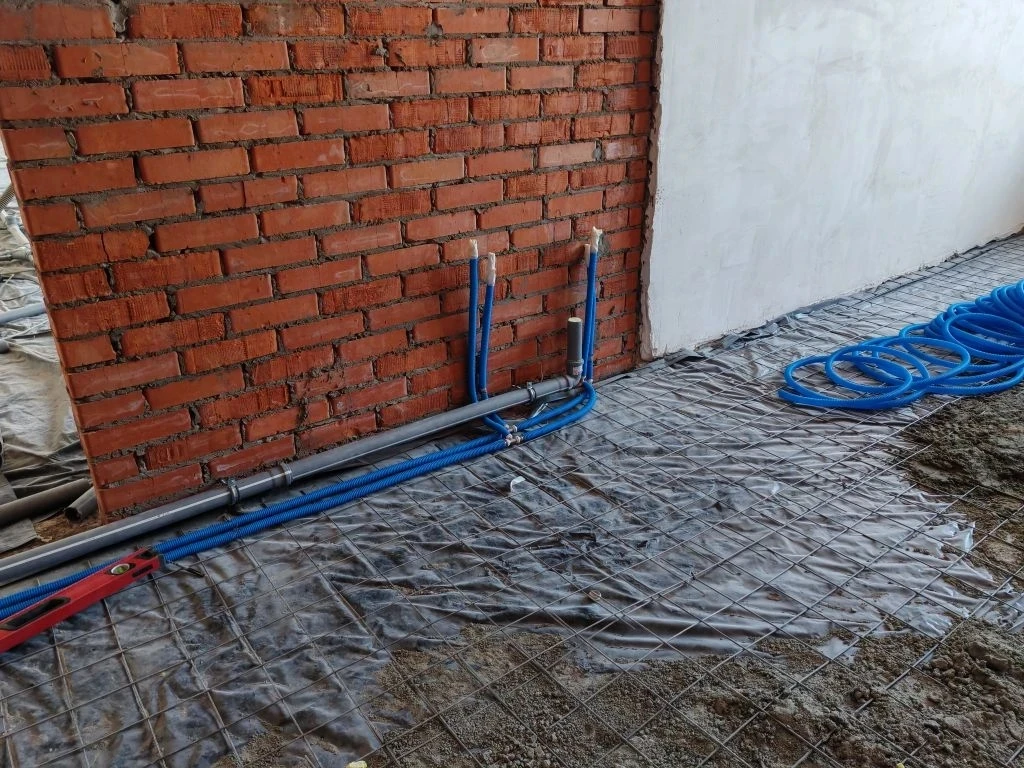

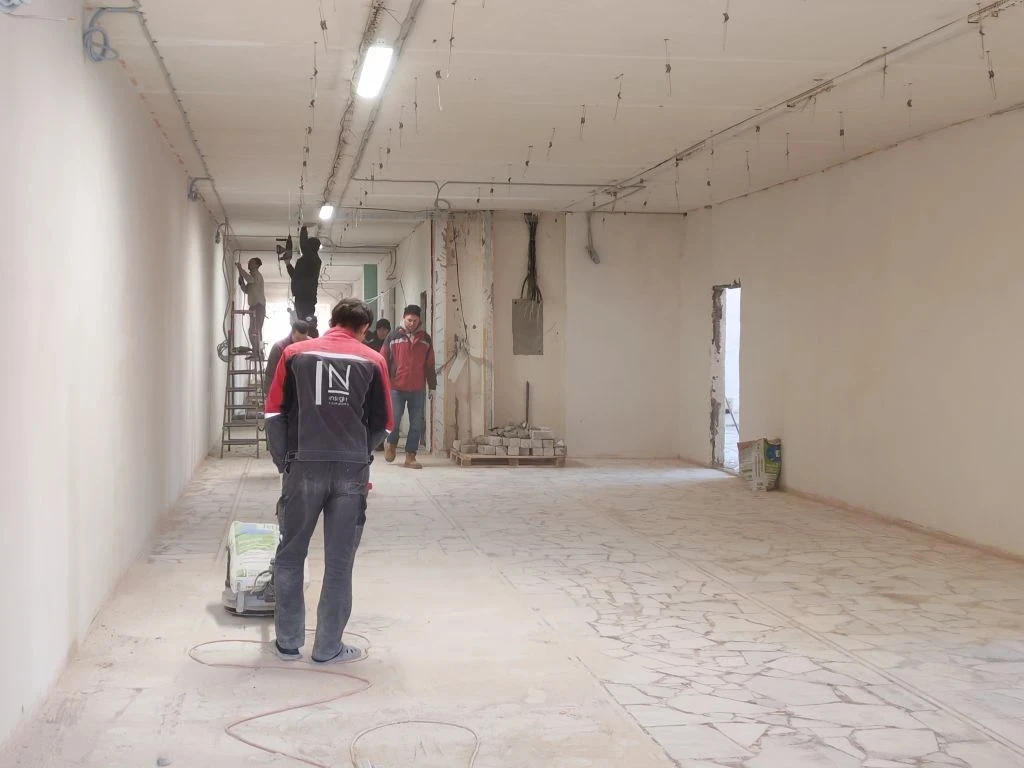

6. Продолжаются работы по стяжке пола (теперь двумя насосными станциями сразу на двух этажах).

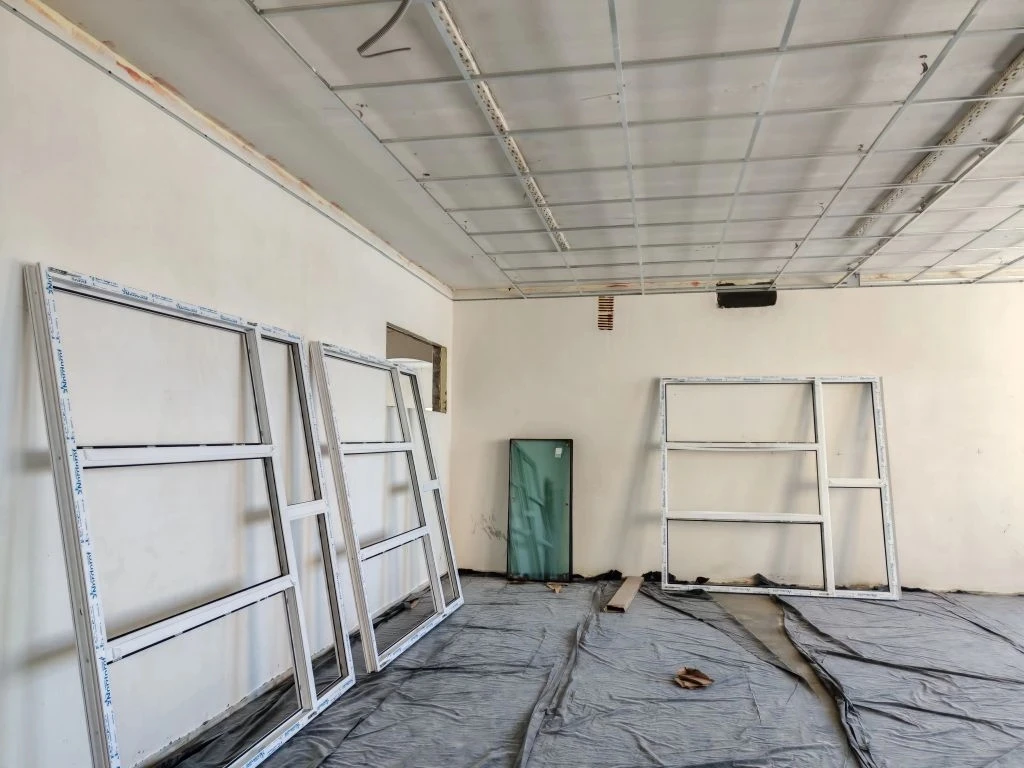

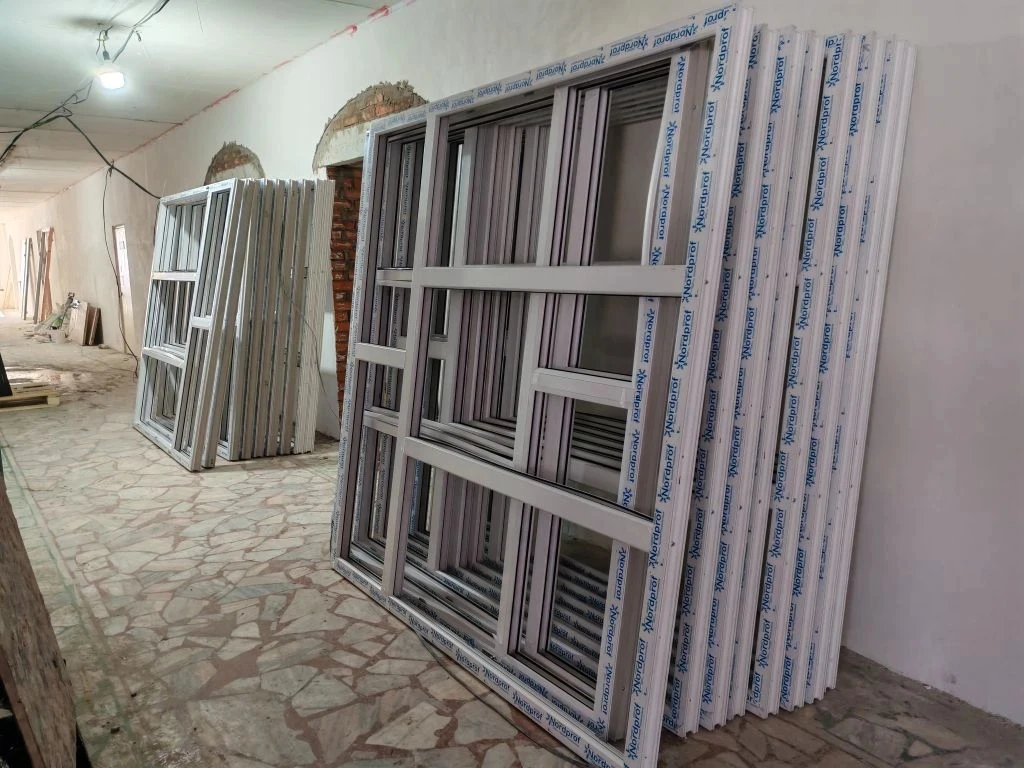

7. В понедельник начинаем установку окон. 30 окон уже привезли.
8. Все строительные материалы поступают своевременно и без задержек.
9. Работы ведутся с опережением графика.
10. Сегодня поздравили всех маляров с наступающим праздником (сегодня работают 16 человек, обычно — 21).
