Капитальный ремонт в 55-ой: 1.

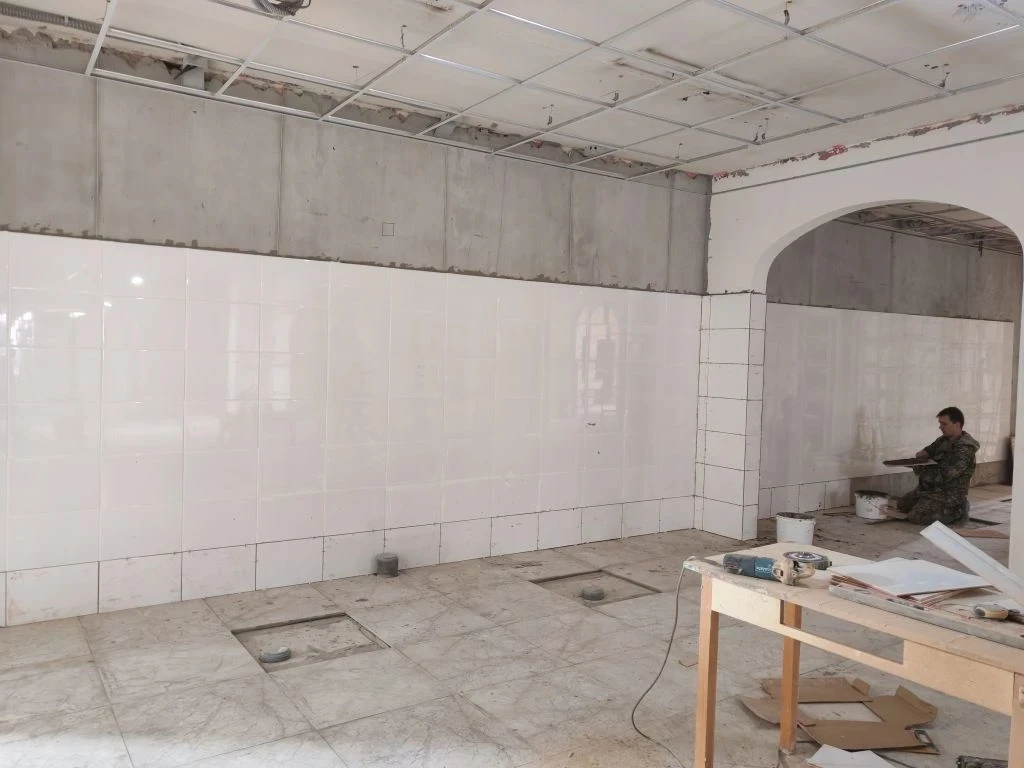

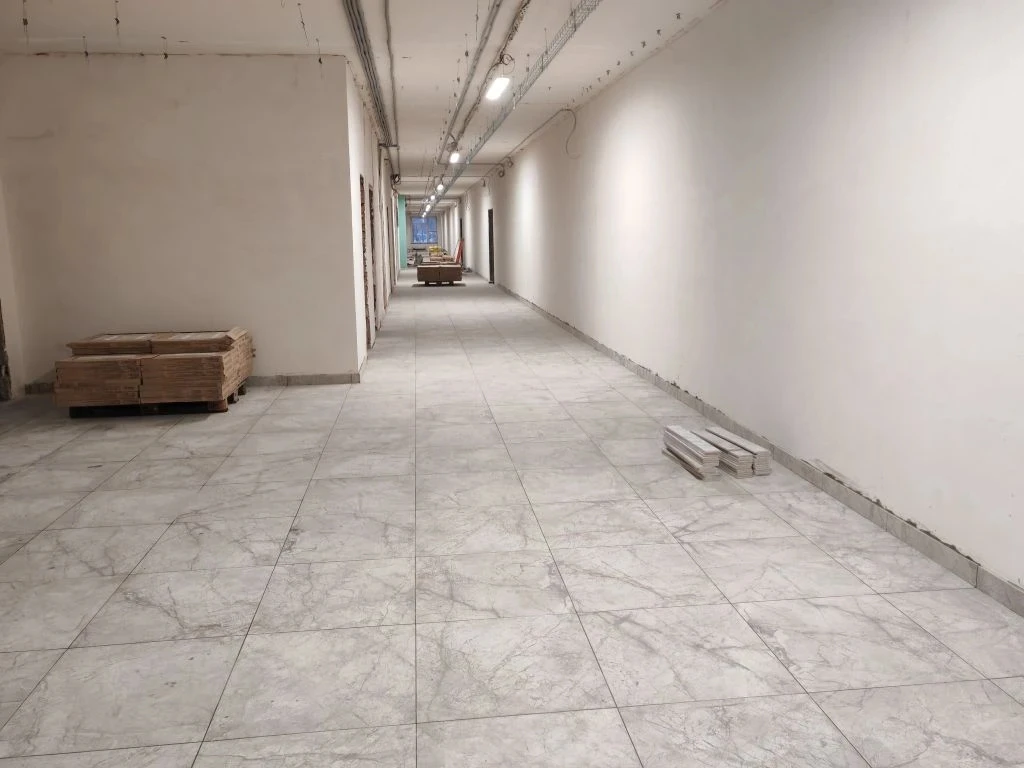

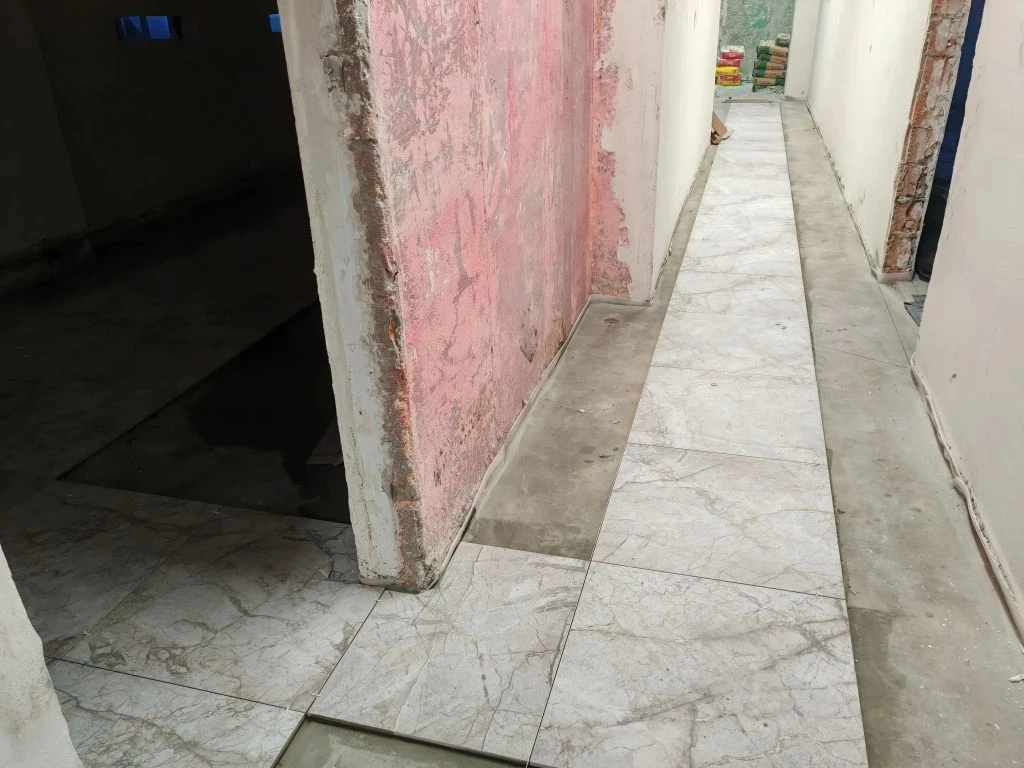

2. Укладка плитки продолжается на всех этажах, так на третьем этаже в коридоре плиткой покрыто больше половины площади. Продолжается укладка плитки на стены, в том числе и в кабинетах за раковинами. Начали укладку плинтусных плит.

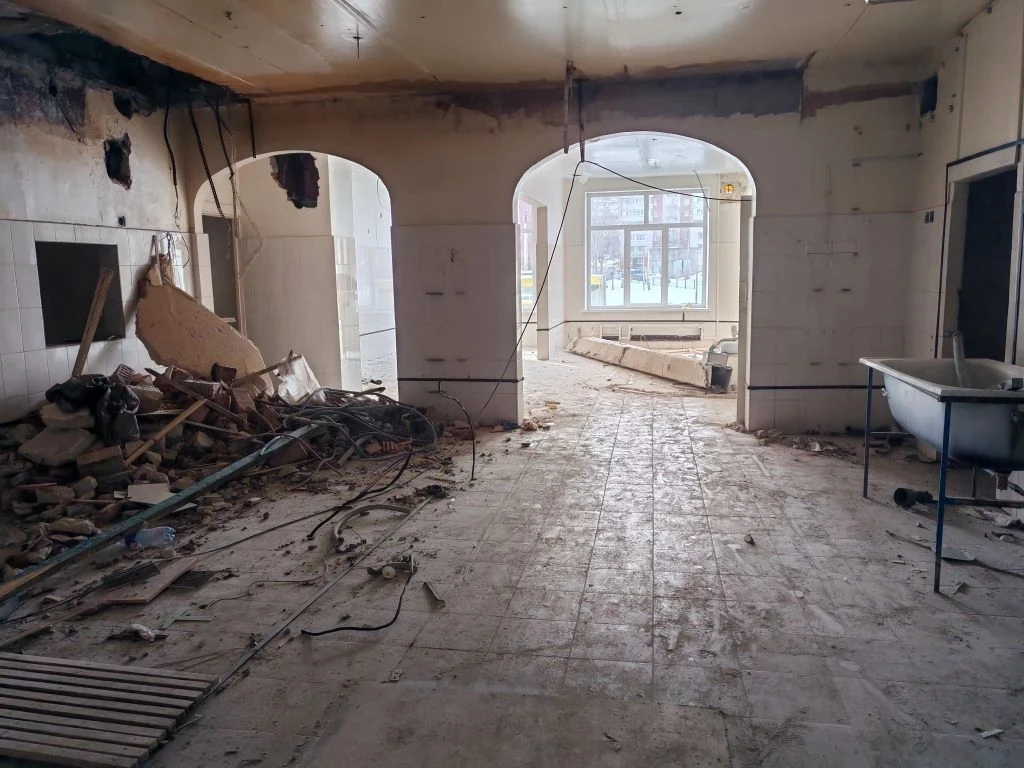

3. Вчера вынесли всё оборудование из цехов столовой и сегодня начались ремонтные работы в цехах.

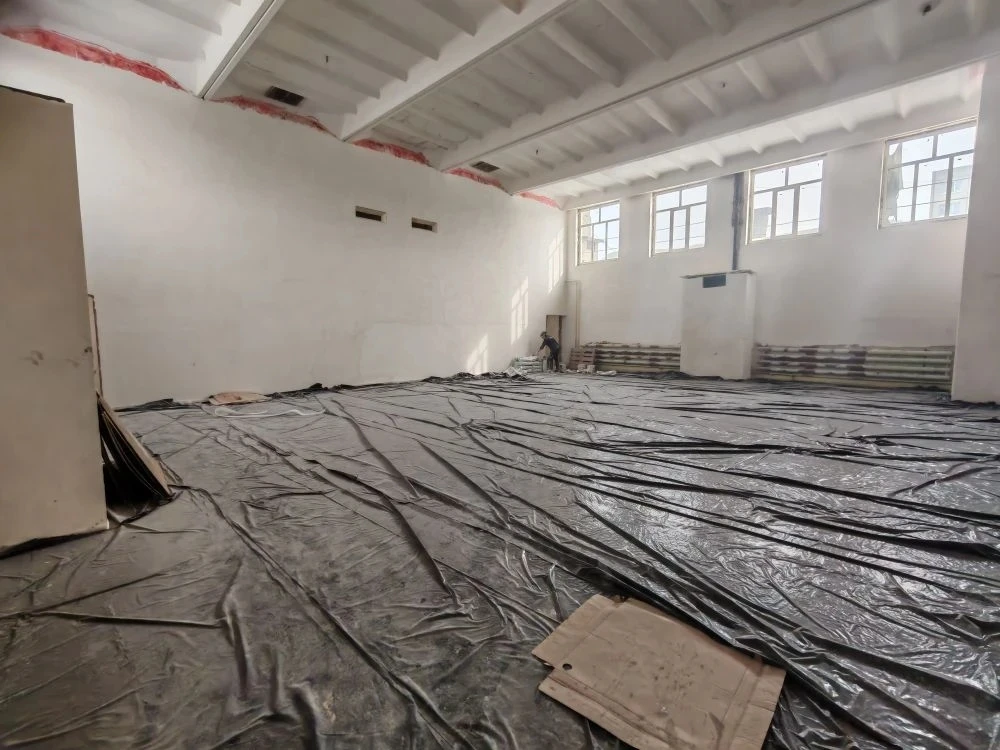

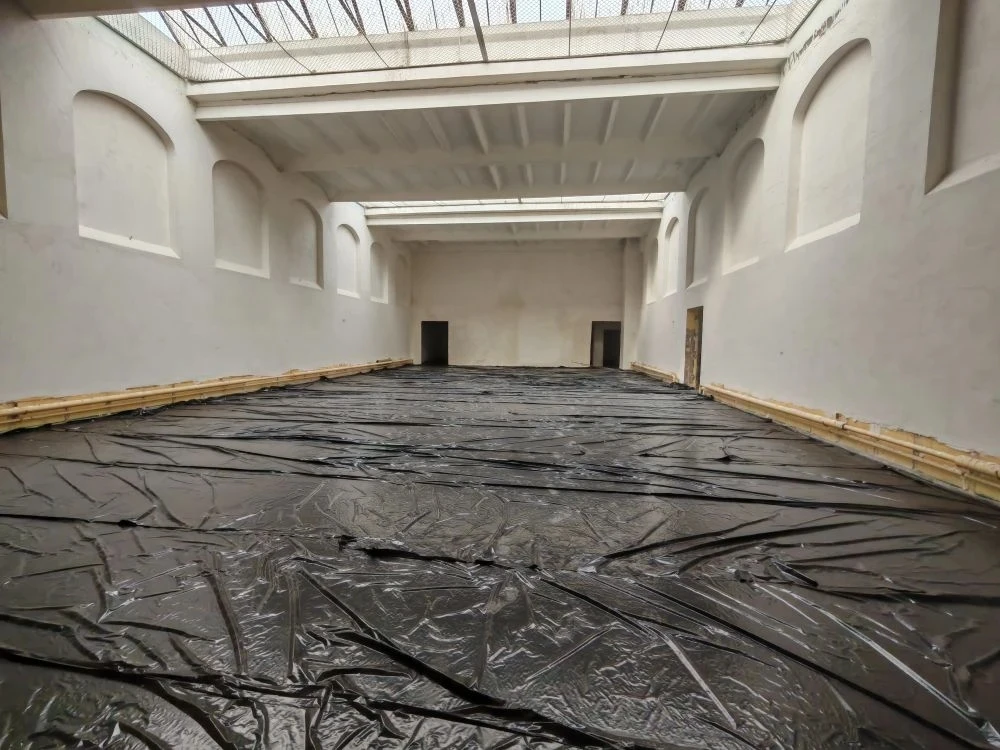

4. На первом этаже заливают напольную стяжку.

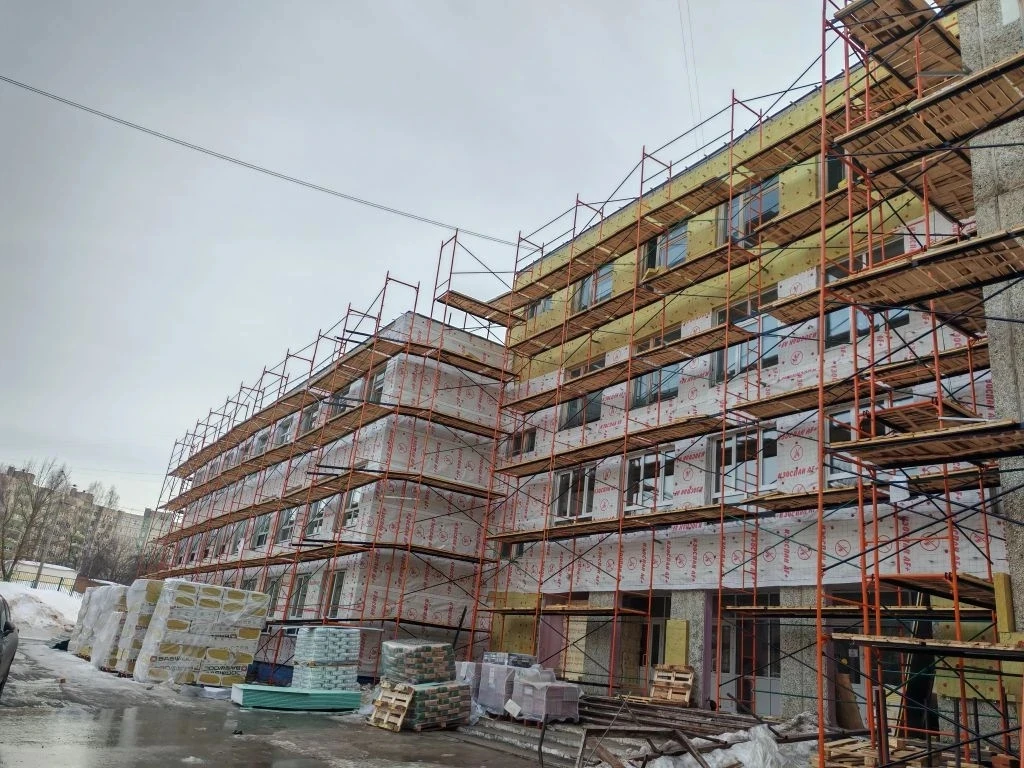

5. Установили более 70 окон.
6. Начали монтировать водопроводные сети в подвале.

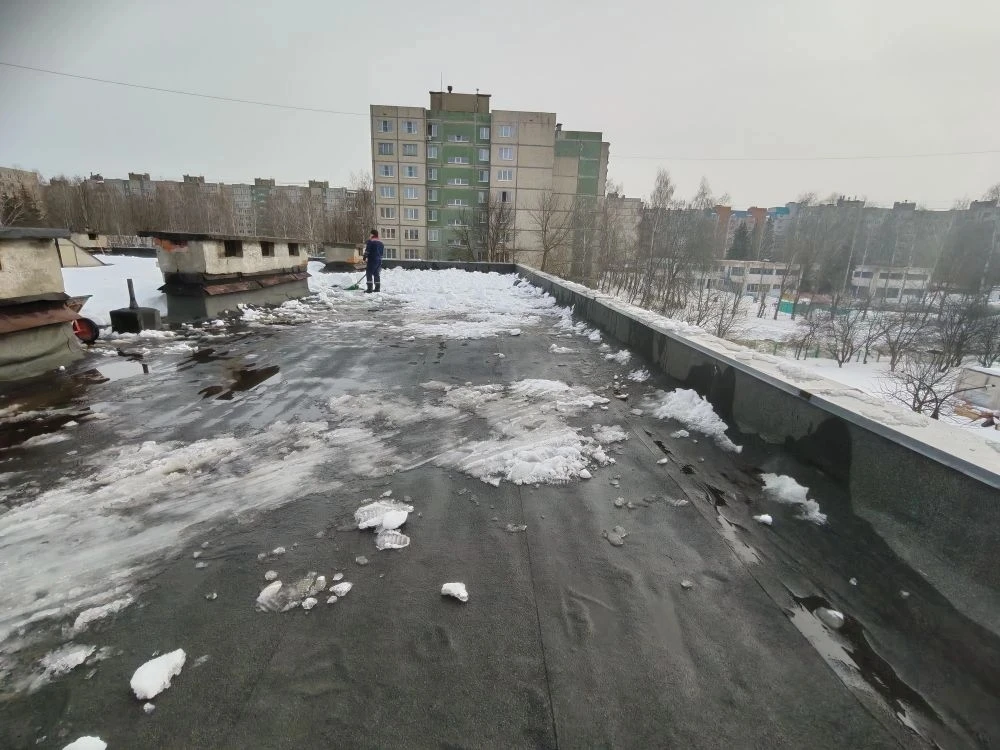

7. Проводится очистка крыши от снега, чтобы начать кровельные работы.
8. Работы проводятся с опережением графика, задержек поставки стройматериалов нет.
9. Капитальный ремонт 55-ой школы проходит при поддержке партийного проекта «Новая школа».
