Информируем вас о ходе ремонтных работ в 55-ой школе г.
На сегодняшний день выполненяются следующие работы:

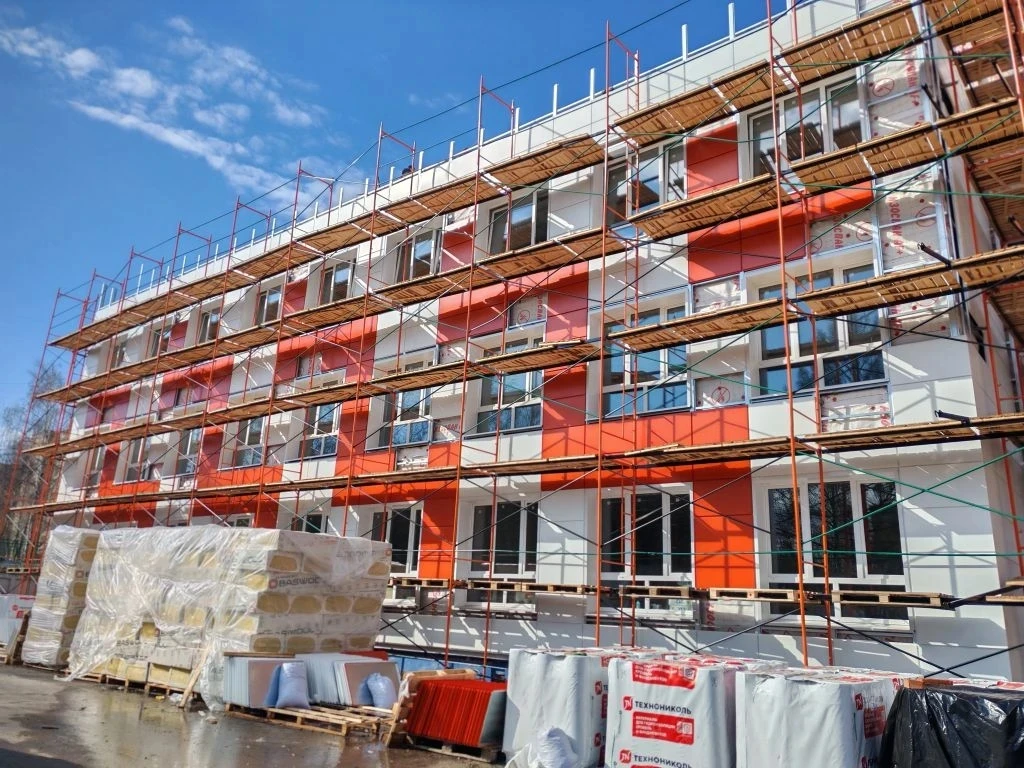

1. Продолжается утепление фасада с одновременной установкой металлических кронштейнов крепления и металокасет.

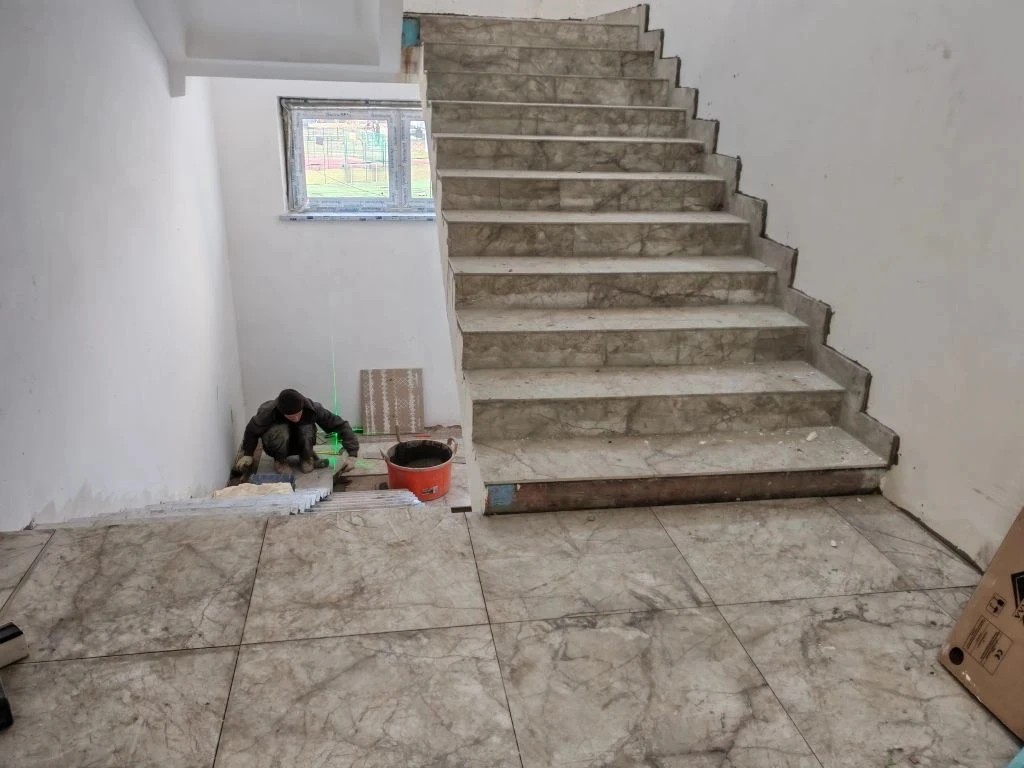

2. Продолжается покрытие пола керамогранитом на первом этаже и в санузлах. Продолжают укладывать керамогранит на лестницы.
3. Продолжается покрытие стен плиткой в санузлах и за раковинами в кабинетах.

4. Продолжается установка коридорных алюминиевых перегородок. Установили перегородку при входе в обеденный зал.

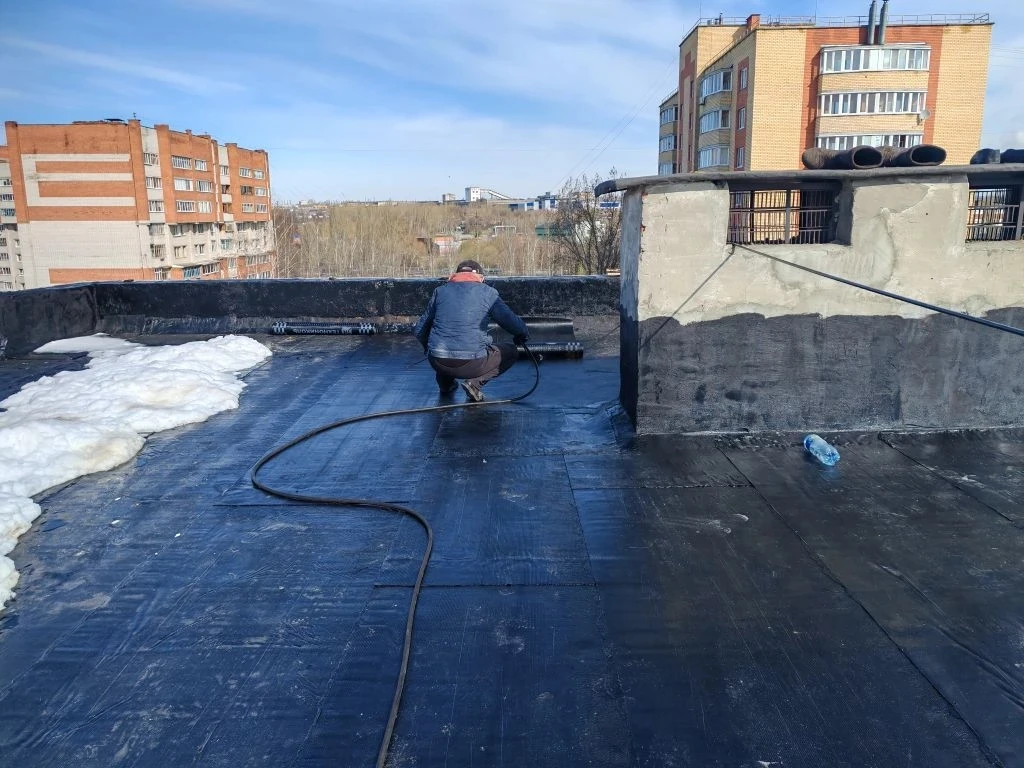

5. Постелили первый слой линокромом кровлю четвёртого этажа. Начали укладывать второй слой. Продолжается демонтаж кровли левого крыла над третьим этажом. В связи с погодными условиями весь керамзит, уложенный в левом крыле промок и убирается.

6. Привезли первую машину кабинетных дверей.
7. Проводятся замены 8 окон в актовом зале.
8. Проведена стяжка цехов столовой и продолжается кладка перегородок.

9. Заканчивается отделка мастерской для мальчиков для предстоящего складирования новой мебели, поставляемой по партийной программе. В понедельник уже покрасим стены.

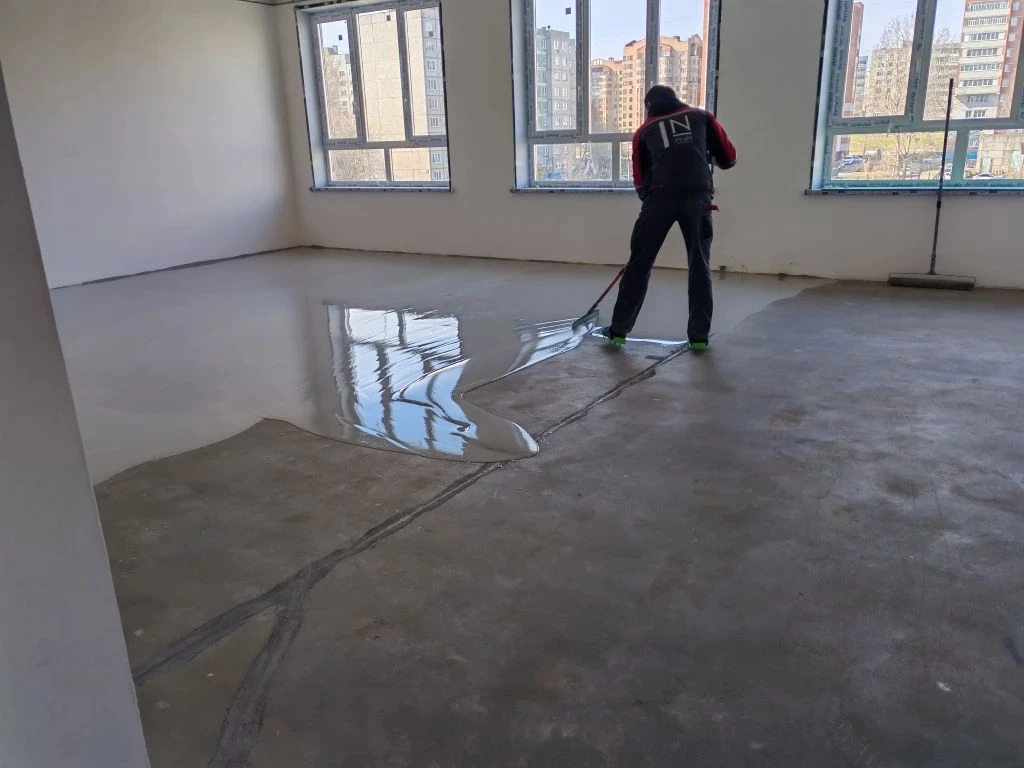

10. Начали заливку выравнивающего слоя под линолеум в кабинетах.
В ближайшее время:

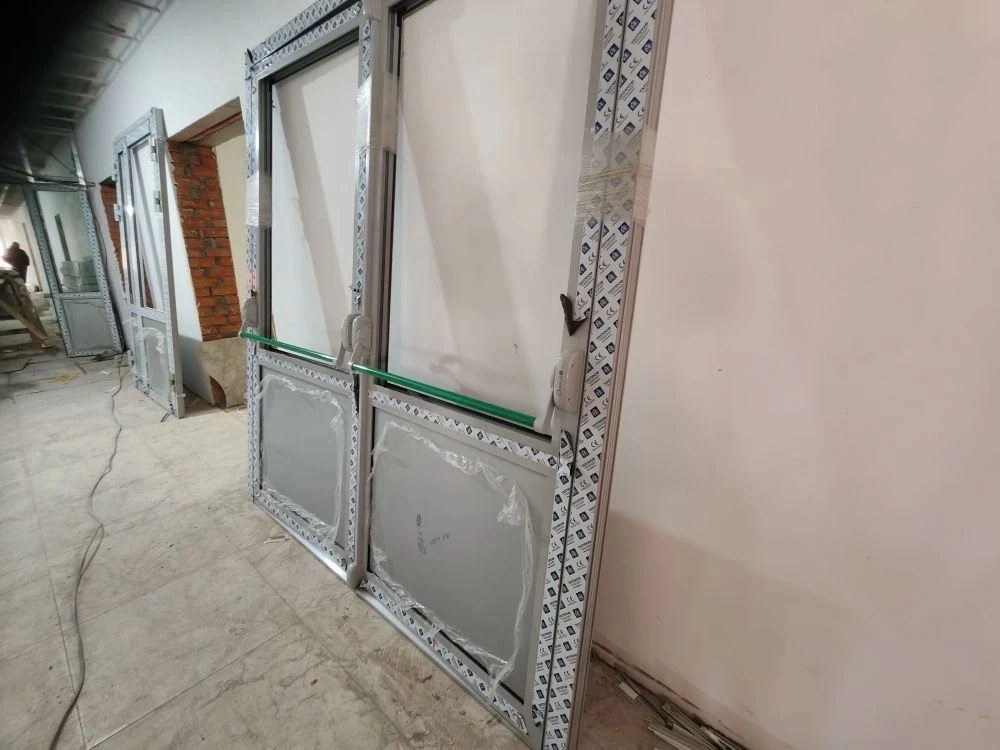

1. Начнется установка кабинетных дверей.
После завершения капитального ремонта:
1. Пол актового зала будет исполнен в три уровня.
