На втором энергблоке АЭС «Аккую» установили шестой ярус защитной оболочки Монтаж конструкции весом 141 т занял около четырех часов.

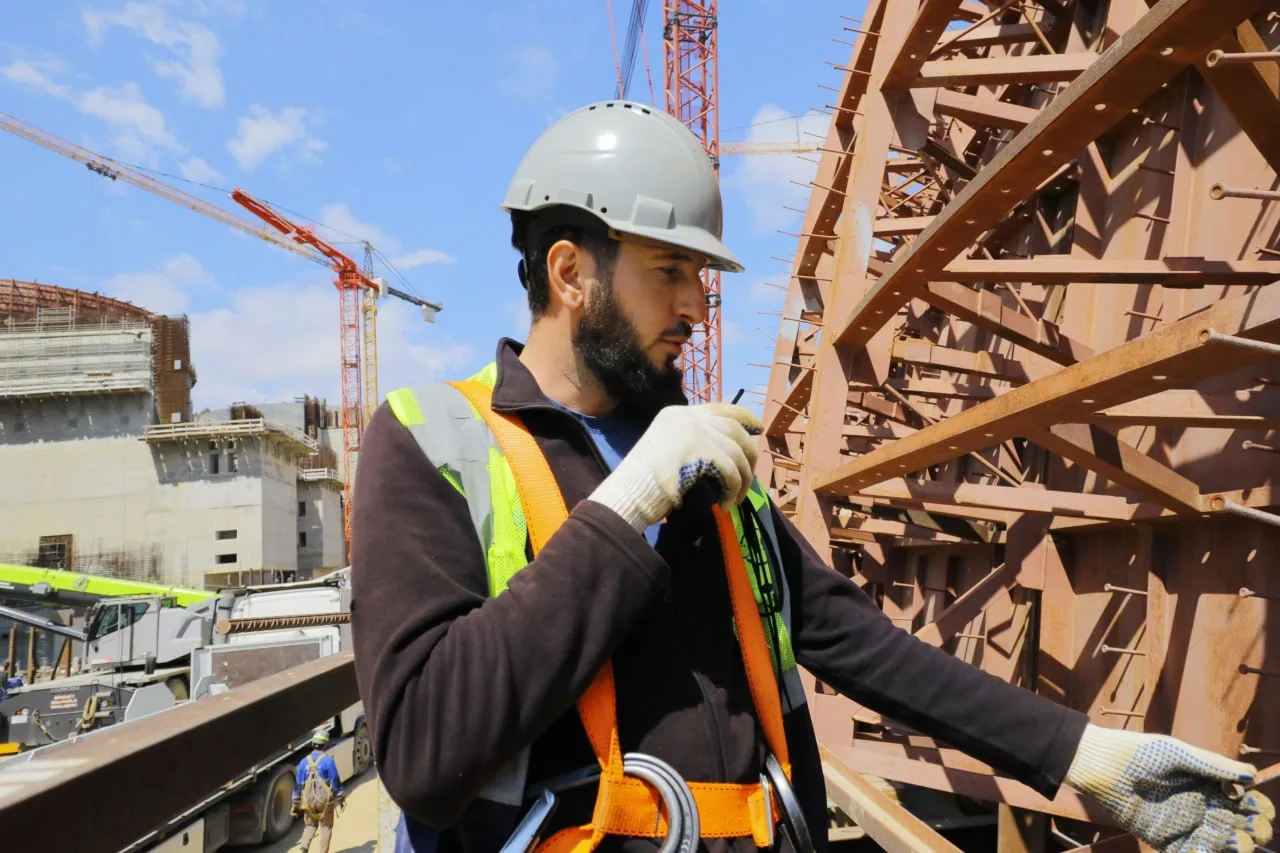

Монтаж конструкции весом 141 т занял около четырех часов. В работах участвовали 40 человек.

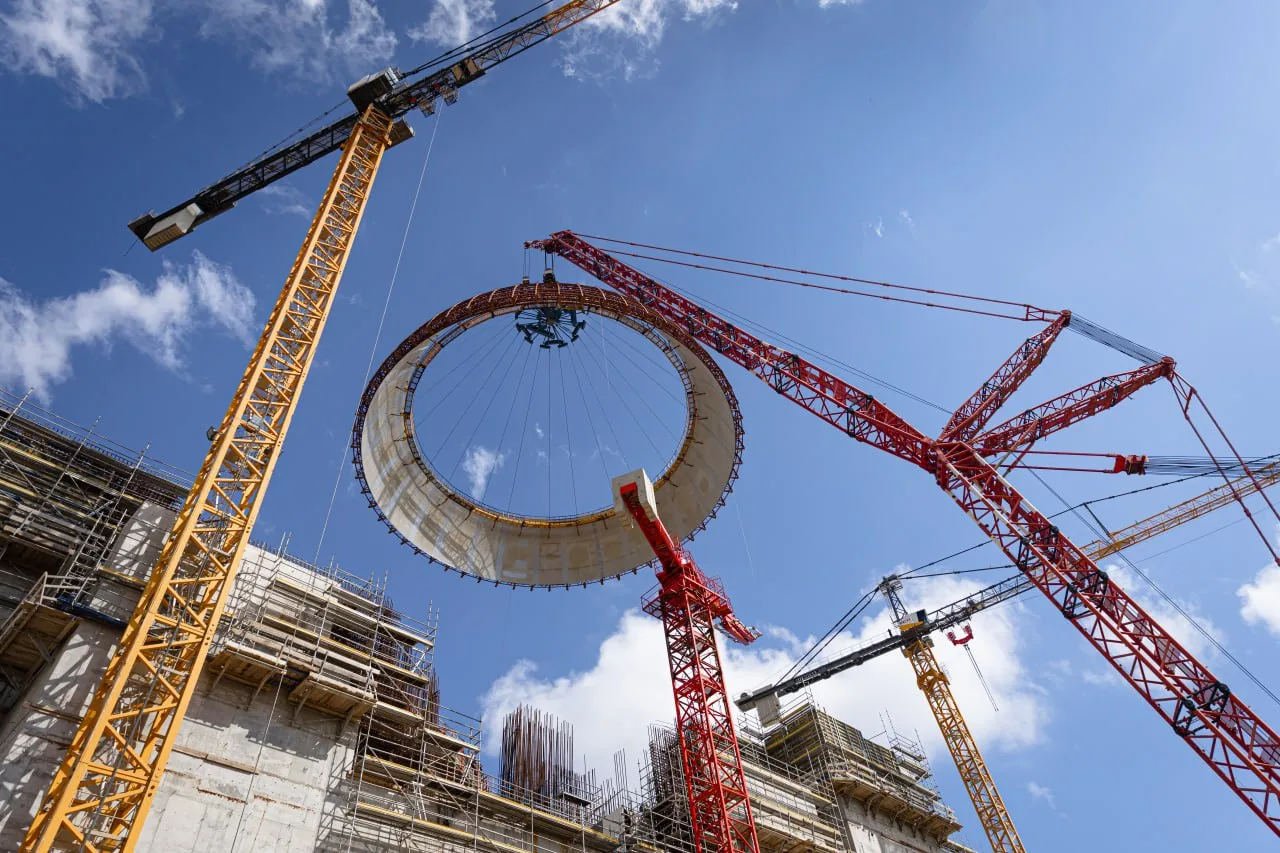

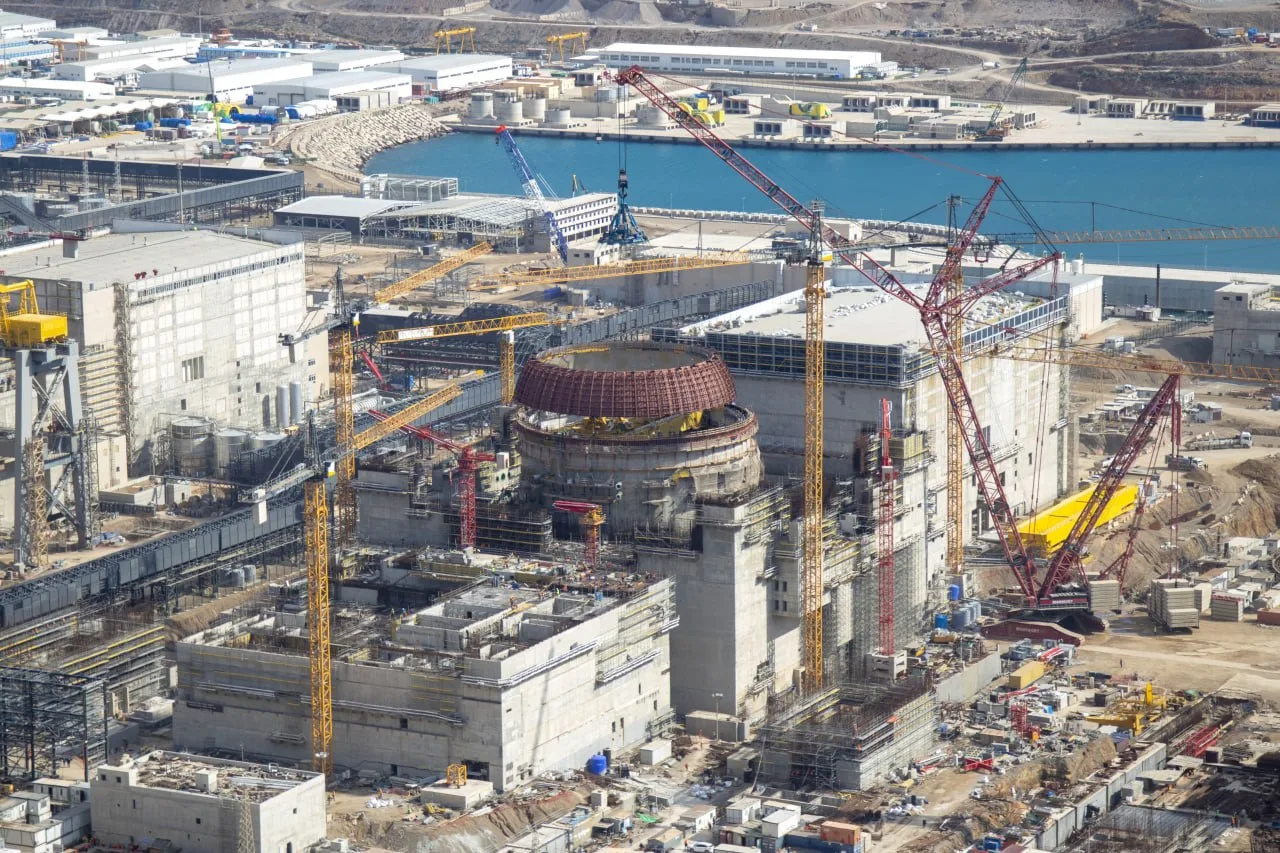

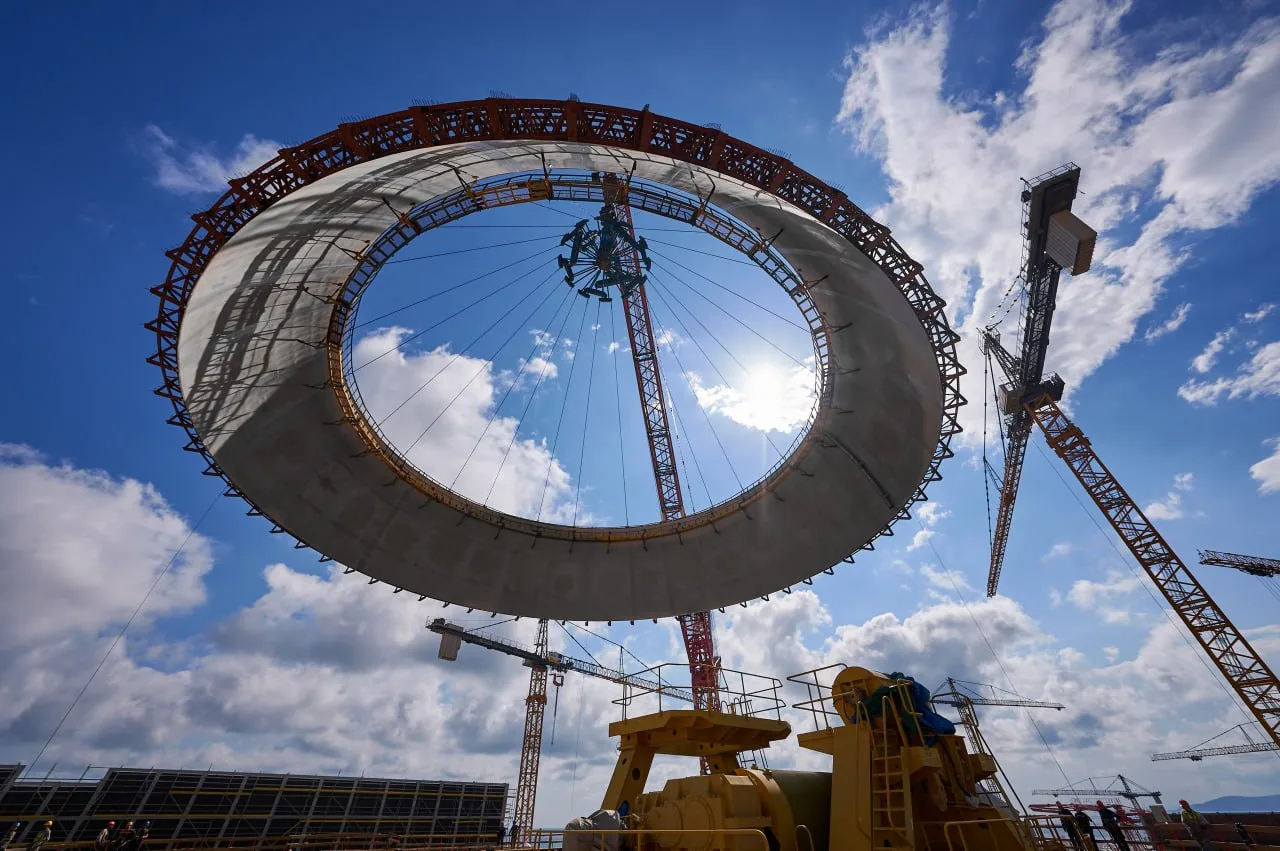

Ярус поднимали на специальной траверсе, закрепленной на стреле самоходного гусеничного крана. Положение регулировали отдельными гидроцилиндрами. После установки высота реакторного здания достигла отметки 51,5 м.
Перед этим 30 специалистов собирали ярус на специальном стапеле на протяжении трех месяцев. 30 отдельных блоков превратились в единую металлоконструкцию.
«Монтаж компонентов ВЗО требует высокой точности и слаженной работы бригад. Важен каждый этап — от доставки и разгрузки отдельных элементов до монтажа в проектное положение и последующего бетонирования. На очереди — перекрытие герметичной зоны здания реактора куполом внутренней защитной оболочки», — отметил гендиректор «Аккую Нуклеар» Сергей Буцких.
