На 40 суток раньше завершили плановый ремонт на третьем энергоблоке Балаковской АЭС Ремонт успели завершить за 126 вместо 166 суток.

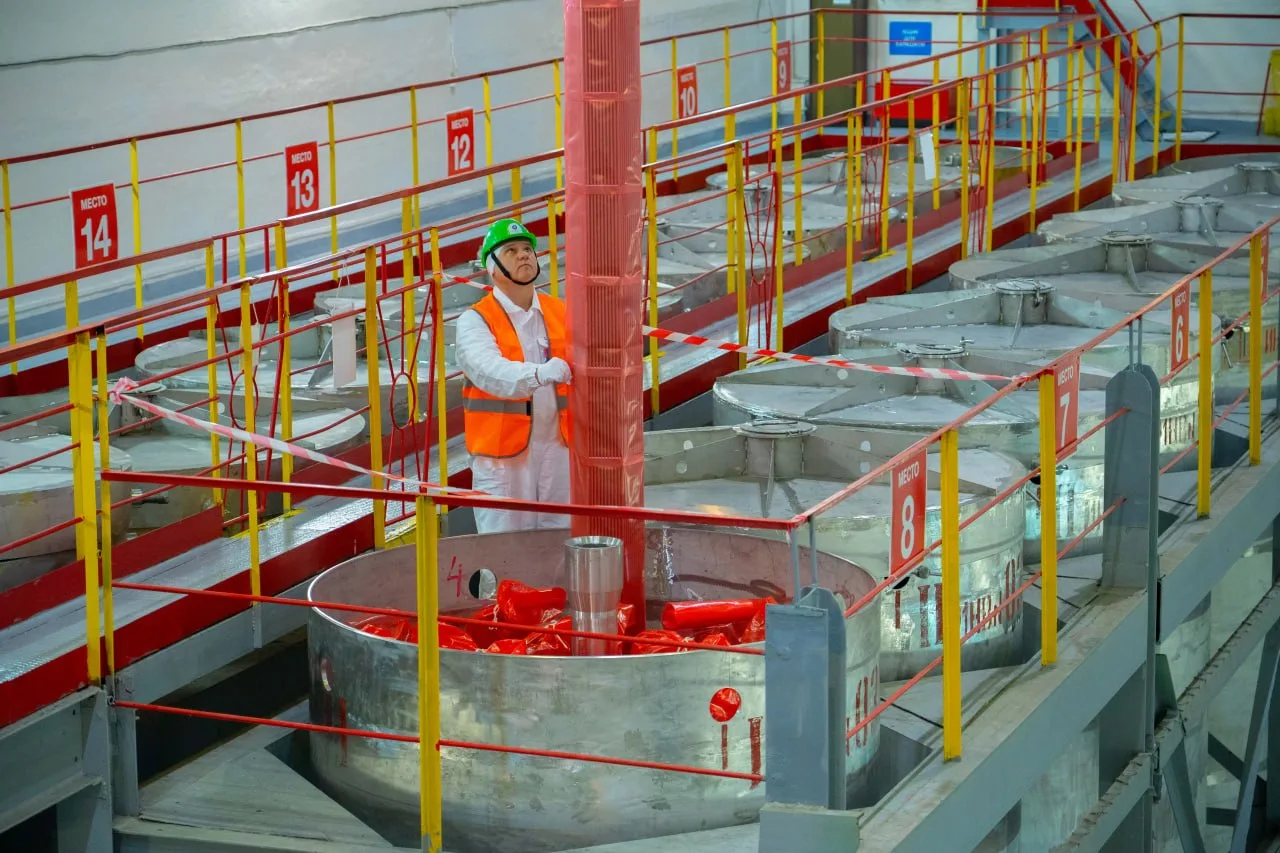

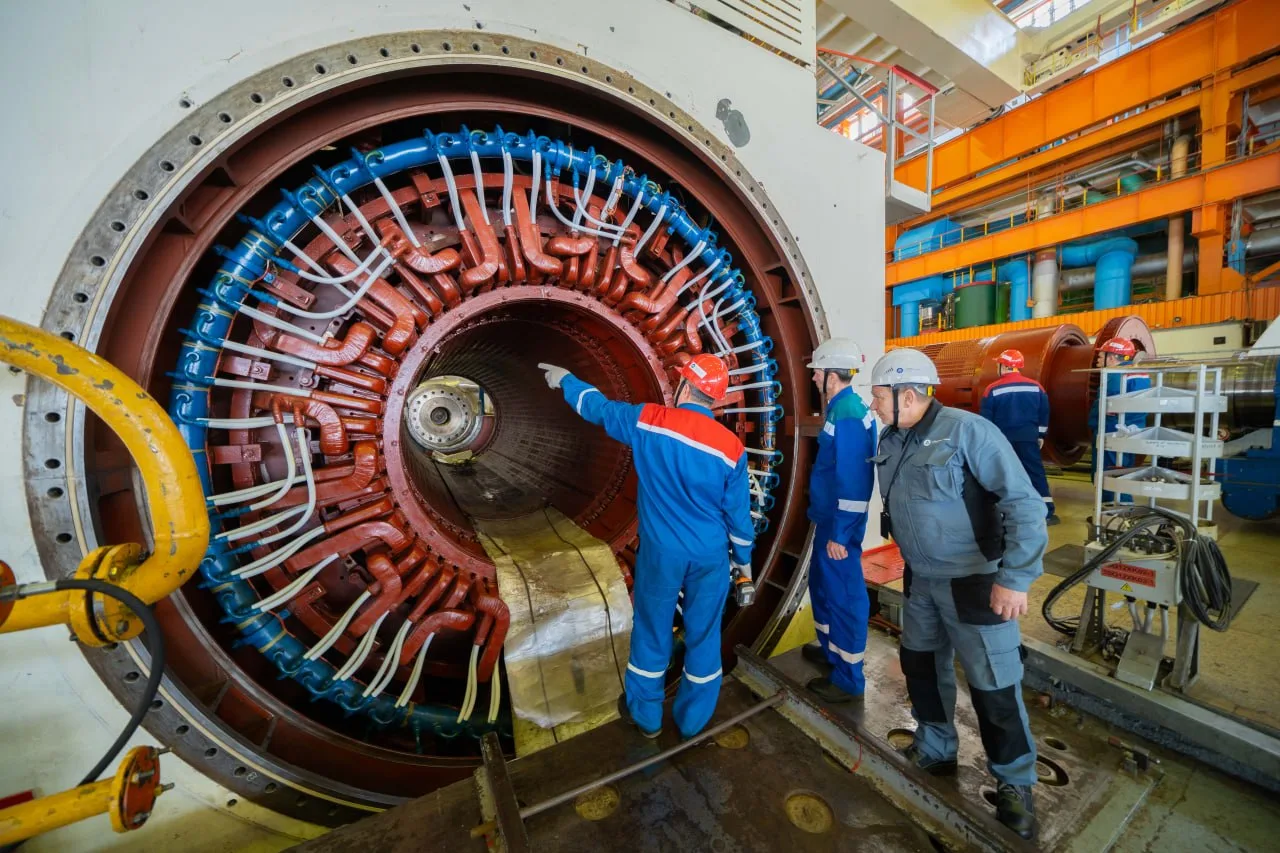

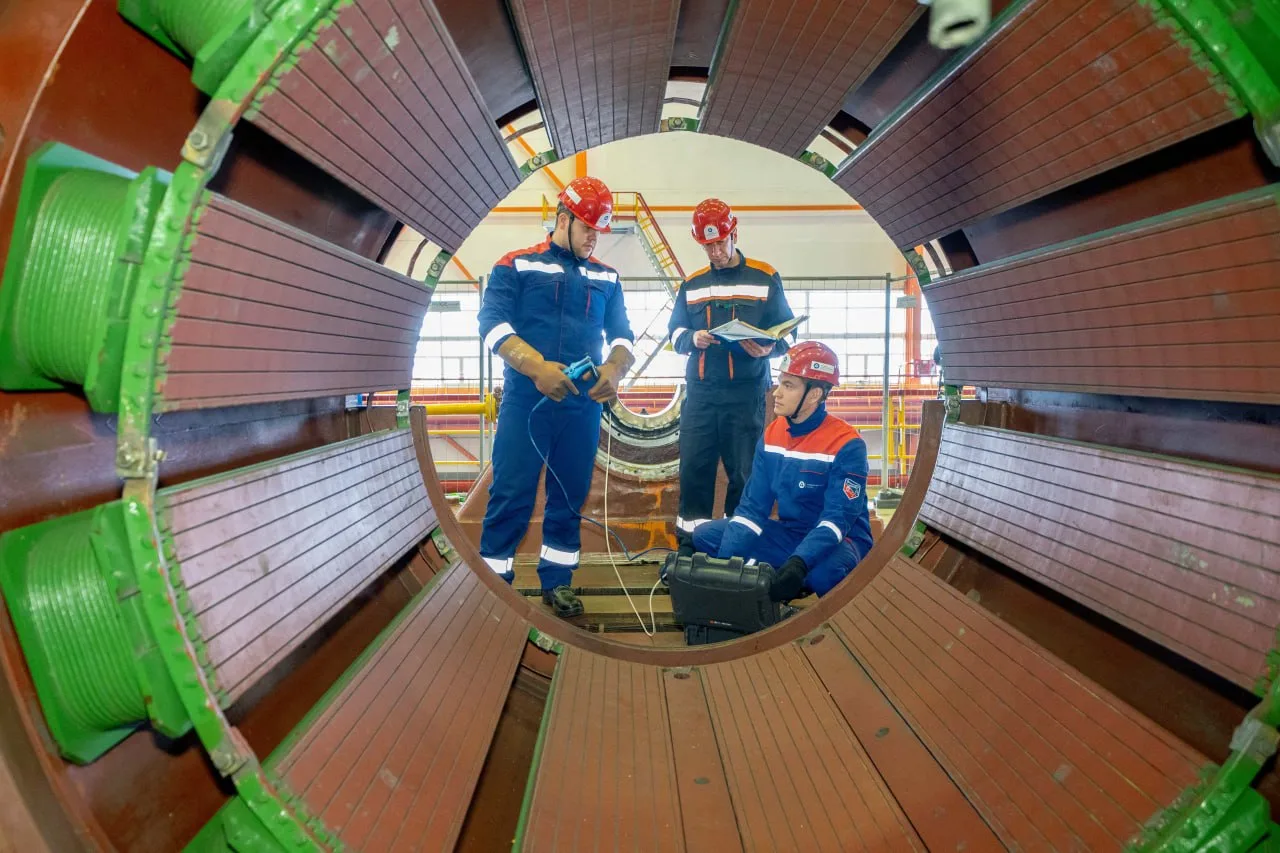

Ремонт успели завершить за 126 вместо 166 суток. Было выполнено порядка 10 видов модернизационных работ. В частности, заменены герметичные кабельные проходки, трубчатые электронагреватели компенсатора давления, электродвигатель на циркуляционном насосе. В числе значимых работ — ремонт цилиндра низкого давления и вывод ротора из статора генератора. Также была проведена перегрузка ядерного топлива.
«Досрочное завершение ремонта — это результат применения инструментов бережливого производства и цифровизации. Но ключевой фактор — это, конечно, командное взаимодействие. Мы в очередной раз подтвердили: безопасность и оптимизация процессов на современном этапе развития атомной генерации идут рука об руку», — рассказал главный инженер Балаковской АЭС Алексей Сиротин.
Ключевой и самой крупной операцией этого планово-предупредительного ремонта стала замена двух отработавших парогенераторов, которые эксплуатировались с 1988 года. Новое оборудование рассчитано на работу до завершения срока эксплуатации энергоблока.
📷 Балаковская АЭС
