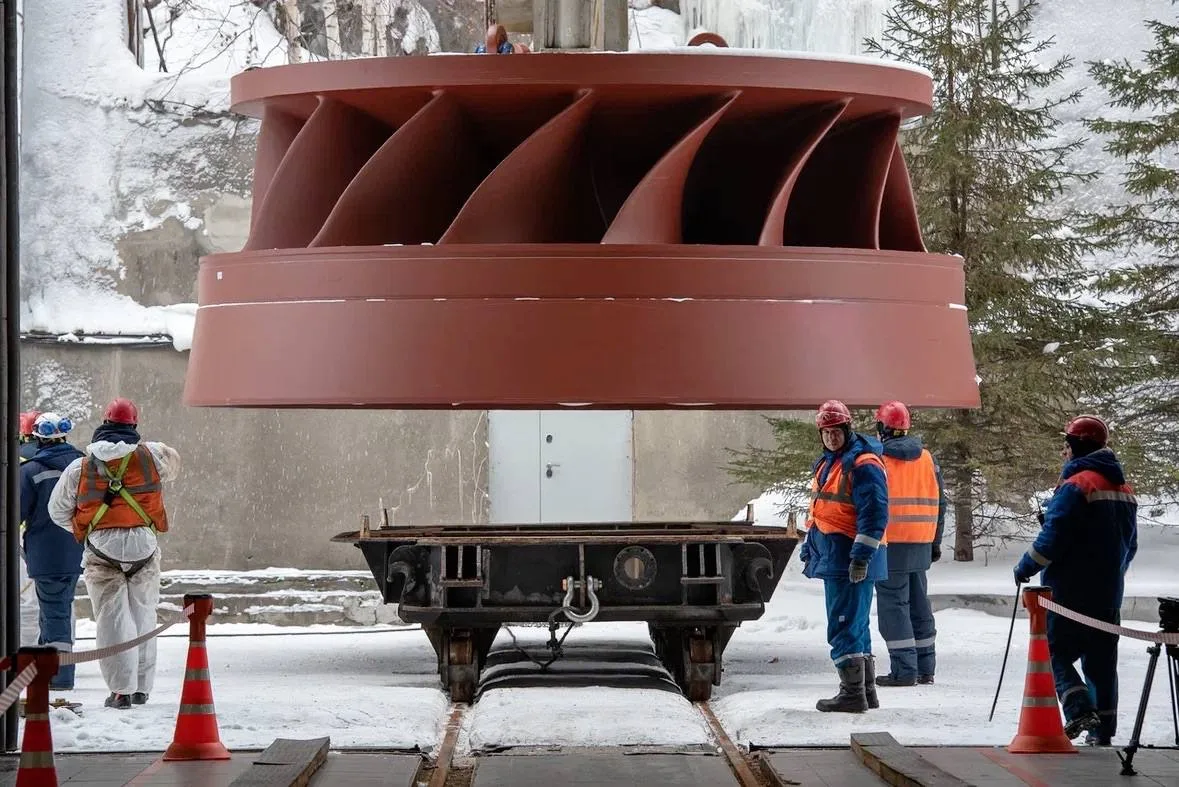

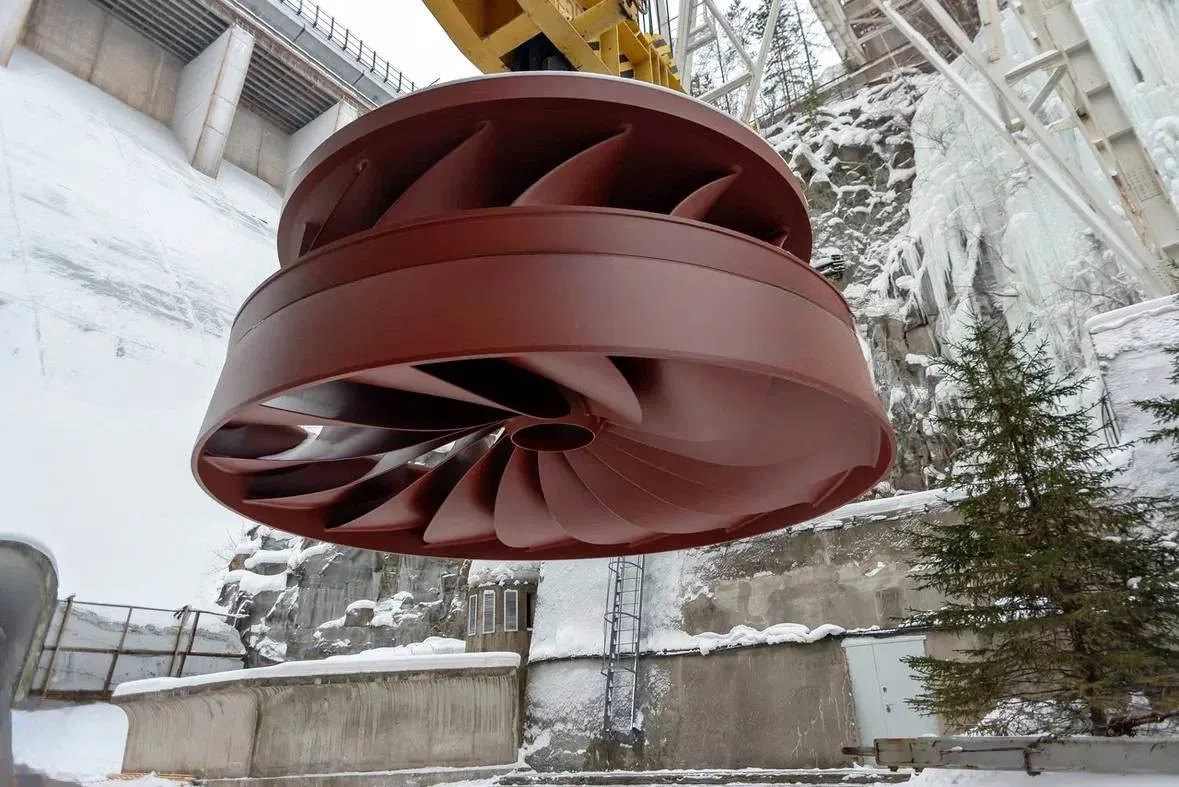

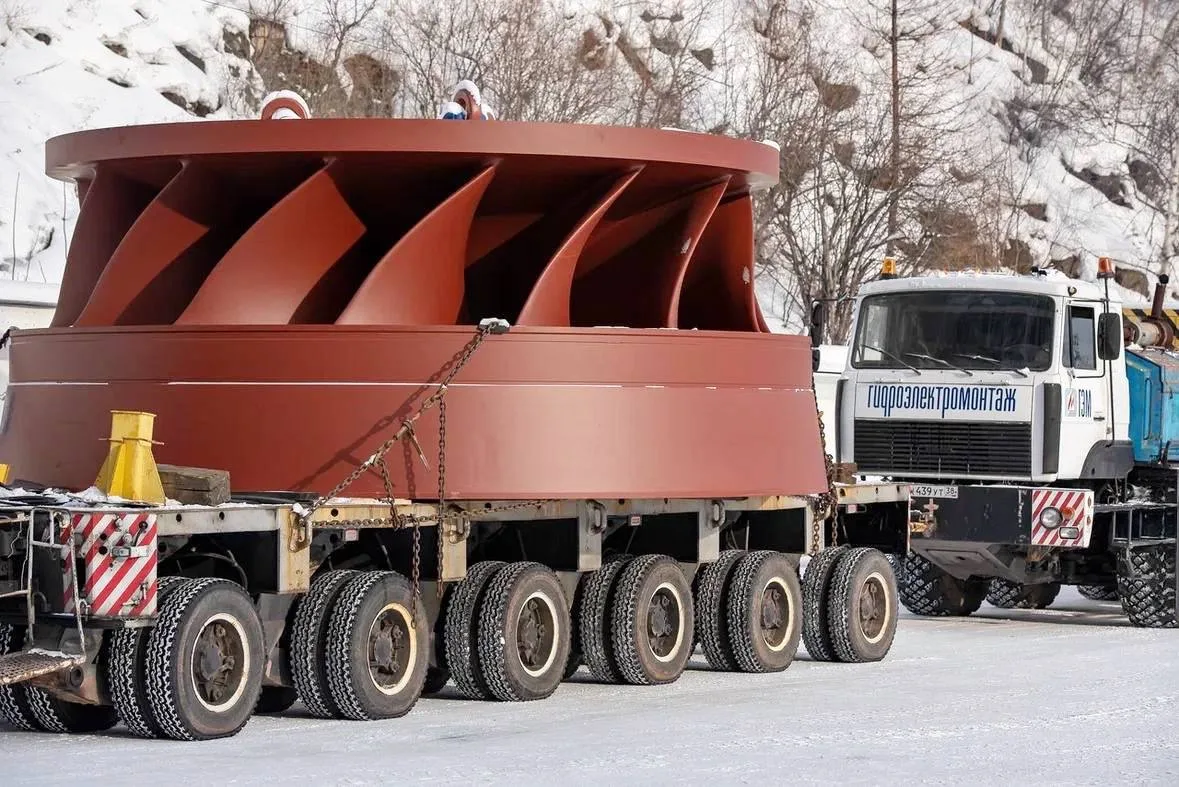

Путь длиной в тысячи километров завершён: рабочее колесо доставлено в машзал Братской ГЭС Эн+ Вес новой запчасти — 73 т, диаметр — почти 6 м.
Вес новой запчасти — 73 т, диаметр — почти 6 м. Перегрузка такого гиганта — задача не из лёгких. Главный инженер Братской ГЭС Алексей Боярский поделился деталями:

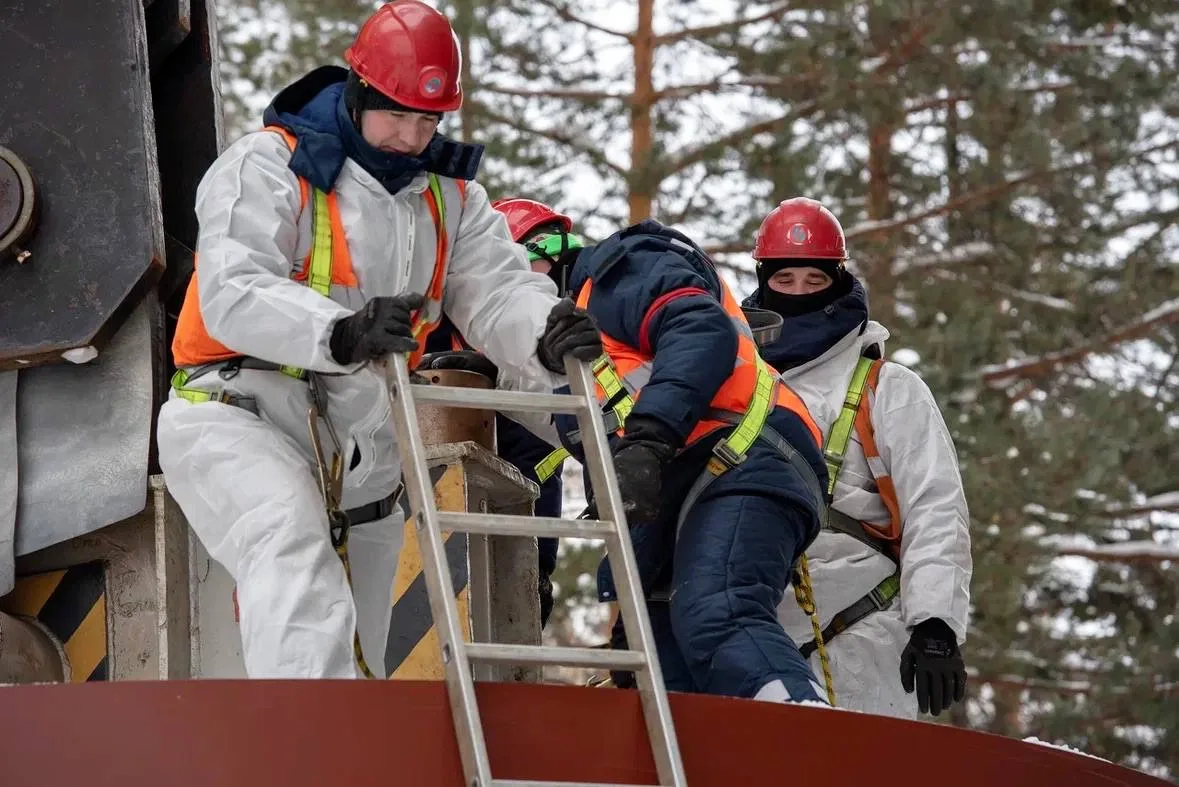

— Колесо сначала подводят под шахтный подъемник грузоподъемностью 250 т, он поднимает его к рамам. Затем колесо устанавливают на специальную лебедку и затягивают в машинный зал. Дальше мостовой кран перевезет его на вторую монтажную позицию, где будет продолжена подготовка к установке на ось гидроагрегата.
Установка рабочего колеса запланирована в ходе капитального ремонта гидроагрегата, который завершится до конца 2026 года.
Масштабная модернизация Братской ГЭС ведется в рамках программы «Новая энергия». Следующий этап — замена гидрогенераторов; это повысит производительность и надежность станции.
