Что такое РИМ на самом деле Часть 11 (в предыдущих сериях: 1, 2, 3, 4, 5, 6, 7, 8, 9, 10) Пришло время назвать вещи св
Часть 11 (в предыдущих сериях: 1, 2, 3, 4, 5, 6, 7, 8, 9, 10)
Пришло время назвать вещи своими именами.
📌Ресурсно-индексный метод (РИМ) — в теории — это когда часть ресурсов считается по текущим ценам из ФГИС ЦС, а оставшаяся часть — через индексы к группам однородных ресурсов (ГОСР). «Ресурсная» — значит, с живыми ценами. «Индексная» — значит, через пересчёт.
📌Базисно-индексный метод (БИМ) — его предшественник — считал через индексы к стоимости к соответствующей базе. Потом сделали базу 2022 года и назвали её ФСНБ-2022. Формально методы разные. По сути — один и тот же принцип: база умножается на индекс.
Ключевой вопрос: что изменилось с переходом на РИМ?
Изменился способ считать индексы. В БИМ индексы шли «к видам работ». В РИМ — «к группам однородных ресурсов» (ГОСР) — к группе металлопроката, к группе инертных, к группе изоляционных материалов. Это точнее. Это лучше. Но фундаментально это всё ещё индексация, а не расчёт по реальным ценам.

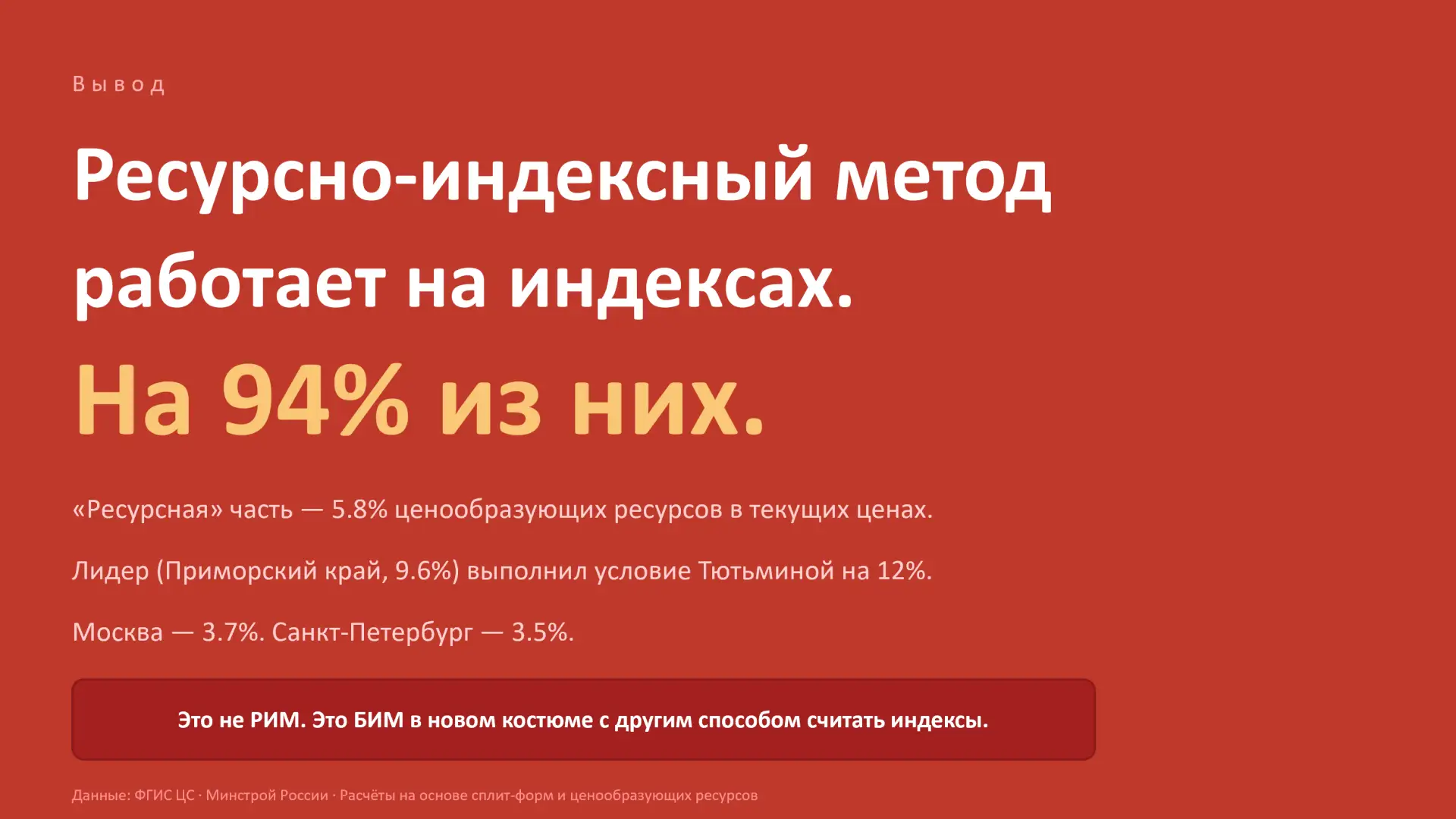

94% — доля индексов в типичной смете по ресурсно-индексному методу (II кв. 2026)
Если 94% вашей сметы считается через индексы — вы не в ресурсном методе. Вы на базисно-индексном с более точными индексами. Это честнее, чем старый БИМ. Но называть это «ресурсным методом» — значит вводить в заблуждение всех: заказчиков, подрядчиков, депутатов, которые утверждают бюджеты.
Лидер (Приморский край, 9.6%) выполнил условие Тютьминой на 12%.
Эта фраза на слайде — не сарказм. Это точная математика. 9.6% из требуемых 80% = 12% выполнения. Москва — 3.7%. Санкт-Петербург — 3.5%.
Это не РИМ, а тот же самый БИМ в новом костюме с другим способом считать индексы.
И раз уж мы заговорили о методике подсчёта — давайте сведём всё в одну таблицу. Завтра.
